本工程二级结构砌体为蒸压加气混凝土砌块。
1、材料要求
1、围墙:采用蒸压加气混凝土切割砌块,强度等级为B06、A3.5、Ma5.0专用砂浆。砌块允许容重≤6.25KN/m3。
2、砌筑砂浆采用预拌砂浆。
2、施工方法步骤及结构

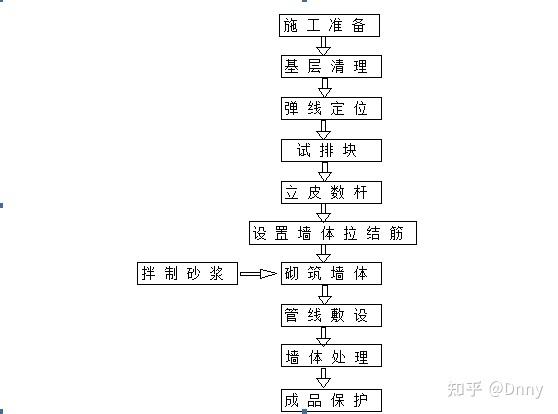

基本流程:地面清理→放线→锚拉杆及结构柱钢筋→卫生间、厨房止水带浇注→砂浆搅拌→墙体砌筑→结构柱、圈梁浇注→填缝→验收
1、剪力墙上放线植筋、植墙拉筋后,到了测试日期及时让实验室做拉拔测试。拉拔试验合格后,方可开始砌筑加气砌块。砌筑前施工方、监理、大楼管理人员共同对墙线进行验收。
2、墙体厚度、平面位置、门窗洞口尺寸及位置均在建筑图纸中注明。未经设计单位和工程部门同意钢结构女儿墙做法,不得增加或移位。砌筑拼装方法要正确,内外施工、上下错缝。不得有贯通接缝。横、竖灰缝宽度不应超过15mm,应采用专用接缝装置接缝。
3、砌块墙角处,应将竖、水平墙砌块相互砌筑。砌块墙T形交接处应露出横墙砌块皮断面。
4、消火栓采用预制混凝土框架墙,消防箱尺寸、位置以图纸设计为准。
5、空调外壳预埋孔是用成品管预留的,提前确定好孔位。 6、强弱电箱预留孔采用预制混凝土电箱框架,标高、位置准确。周围的砌块都是嵌套式的,不允许填入任何小砖。
7、与结构柱或框架柱或剪力墙连接的填充墙的墙垛尺寸L≤100mm时,素混凝土与结构构件应整体浇注;当墙垛尺寸为100mm时
8、墙体受压钢筋应植筋。墙体受压钢筋宜采用∅6mm钢筋,并沿剪力墙全高设置。砌体填充墙宜沿柱(剪力墙)高度(墙后240mm以上)每隔600米设置2根筋。 3)应设置拉杆,并配置墙拉杆。拉杆贯穿墙壁的整个长度。锚拉杆采用植筋工艺伸入混凝土主体构件内,植筋长度不小于钢筋直径的10dmm。
1、加气砌块施工前,当天应将砌块建筑表面喷水并湿润。相对含水量应为40%--50%。砌筑应上下错开,搭接长度不应小于砌块长度。 1/3、切割荒料应使用专用工具,不得随意使用斧子或瓦刀砍伐。洞口两侧应采用规格整齐的砌块,墙下砌3层小砖。填充墙的砌筑应在主体承重结构验收合格后进行。填土墙与主体承重结构之间的间隙施工应在填土墙铺设后14天进行。砌块进入施工现场后,应按品种、规格、强度等级堆放整齐。堆放高度不宜超过2m,并应采取防潮、防雨、防雪措施。
2、卫生间、厨房加气混凝土砌块施工:首先按图纸放线,留出门洞位置,在结构面浇注高度为320mm的素色C20细石混凝土防水带,厚度与墙下的墙宽度相同。另外,非封闭的阳台或露台与外墙的连接处;室外空调面板与外墙连接处;雨篷与外墙的连接处(有上翻梁的除外);屋顶女儿墙与外墙连接处均应施工。完成200m高混凝土防水条。 》3、窗洞距钢筋混凝土柱宽度小于200mm时,可浇注C25混凝土。
6、管井隔墙采用加气混凝土砌块,门为丙级防火门,100米高(距建筑楼面)素混凝土门筐宽度为混凝土墙体宽度(混凝土编号为对应部位的梁、板混凝土)
7、通风井、排烟井、水暖井、电井等内壁应在施工时用15mm厚1:3水泥砂浆抹平。
8、一期电梯入口工程全部预留1.1米宽×2.2米高。
9、窗台封口钢筋应按结构剖面图所示型号施工。若建筑图纸、结构图纸未注明,则采用2根10mm钢筋,6根横向钢筋,间距为300。带肋窗台顶的宽度应宽于该节点外墙保温厚度。 ;窗台顶小边的长度应与窗户的长度一致。窗台顶部应伸入窗户两侧的混凝土柱或混凝土覆框内并可靠连接。加气混凝土砌块填充墙的顶部组件与其上方的梁、板等紧密结合。
10、蒸压混凝土砌块填充墙柱的施工方法:
结构柱平面布置详见结构图。
填充墙的拐角处;当墙体超过5米或两倍层高时,宜设置在填充墙中部;当填充墙顶部为自由端时,结构柱间距不宜大于3米;当填充墙端部无主体结构或竖向墙与其绑扎时,应设置端部;当门窗洞口宽度不小于2.1米时,洞口两侧均应设置;外墙所有带雨篷的门洞两侧均应设置全高结构柱,并与雨篷梁可靠绑扎。结构柱截面尺寸为壁厚*200,纵筋为三级4×12,箍筋为三级,直径4,直径6,间距200;当电梯井道为砖石结构时,宜围绕电梯井道设置。结构柱截面尺寸不小于壁厚*350钢结构女儿墙做法,纵筋为4级三级14,箍筋为3级直径8间距150,箍筋间距在纵筋搭接长度内结构柱的数量为100
10 蒸压混凝土砌块填充墙水平拉杆结构要求
当后墙高度超过4米时,墙中部宜设置与框架柱、剪力墙、结构柱连接并沿墙长延伸的水平拉杆;水平系梁截面尺寸为壁厚*150mm,主筋为4∅12,箍筋为∅6,间距为200
11. 蒸压混凝土块用门窗门楣结构填充墙壁
后墙门窗洞口顶部应设置钢筋混凝土过梁
10、门窗建筑用蒸压混凝土砌块填充墙
门窗洞口小于2.1米时,洞口旁应设置砖框;门窗洞口大于2.1米时,洞口旁应设置结构柱;外窗洞口未图示建筑图纸时,可设置水平现浇带。截面尺寸 墙体厚度*60mm,纵向钢筋为三级,两根直径为10,横向钢筋为三级,六根直径,间距为300,纵向钢筋为三级,直径为六根,间距为300钢筋应锚固于两侧结构柱内,并绑扎可靠;当电梯井道为砖石结构时,应按电梯制造厂的要求设置圈梁。圈梁截面尺寸为壁厚×350mm,纵筋为三级4根,直径为14,箍筋为三级8根,间距150。当墙叠小于200且不能施工,可浇筑C20混凝土。入口门两侧的结构柱
15、背衬填充墙应在结构施工完毕后,自上而下逐层施工。特别是,悬臂组件上的填充墙必须从上到下建造。
16. 圈梁、结构柱、现浇砌体过梁和顶部混凝土标记为 C20。
17、厨房排烟,设备安装完毕后,排风管道应采用C20细石混凝土密封。
18、首层非结构楼板,若地面回填,应在回填土及面层上绑扎直径6、间距200毫米的三级双向钢筋,防止地面开裂由于结算。
19、蒸压砌块采用M5.0混合砂浆,填充墙底部和顶部倾斜施工采用MU20蒸压灰砂砖。蒸压加气混凝土砌块、蒸压灰砂砖的产品寿命不得低于28d(天)。蒸压曝气块规格型号有:200×300×600mm、100×300×600mm等,进入现场后,需按规格堆放整齐,高度不宜超过2米,并应防雨。
3.添加蒸压块然后砌墙的砌筑过程
1、施工前应将散落于地面及高于地面的混凝土凿清干净。
2、伸缩缝、沉降缝、抗震缝中的模板应拆除干净,不得夹杂砂浆、块体、杂物等杂物。
3、清洁工作完成后,应组织交接手续。
4.复制平线
(1)施工前,测量人员根据施工图纸制定控制线图。控制线应包括+1.00m控制线、门窗洞口控制线、结构柱位置线、皮数线和墙线两侧200mm控制线。 。
