1.施工准备

1.技术准备:制定安装技术方案,单层钢结构工程宜采用分块安装方式,屋面系统宜采用综合安装方式。多层钢结构工程一般采用综合安装方式

(2)施工机械及材料准备:包括起重机械、各种辅助施工机械及机具、钢构件、各种焊接材料及紧固件等。

(3)柱底座检查:找平柱底座并控制标高,校核轴线并划出安装找正线,检查地脚螺栓的轴线位置、尺寸及质量。

⑷构件清理:先将需要吊装的钢柱等构件清理干净,并进行编号、标记安装位置。

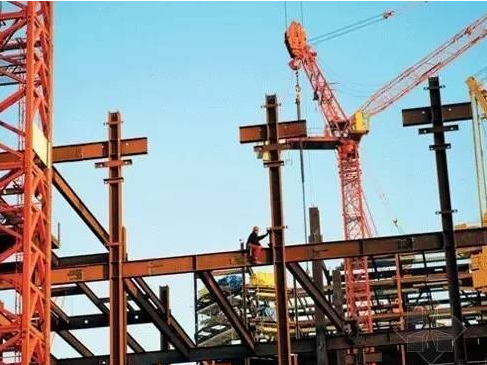

安装前柱底除锈、清洁

2 单层钢结构安装

2.1钢柱安装

钢柱应采用一点直吊绑扎法吊装,就位时应缓慢下放,对准地脚螺栓,对准后旋上螺母临时固定柱并校正其平面位置和垂直度,校正后再将螺母最后拧紧并用垫块与柱底板焊接钢结构螺栓用量,再灌浆固定柱底。

钢柱吊装

钢结构螺栓用量_钢结构螺栓长度选用_钢结构螺栓计算公式

最后拧紧锚栓

柱底注浆固定

2.2钢吊车梁安装

吊车梁采用两点绑扎,用滑行绳控制构件在吊装过程中的空中姿态,以利于找正,避免碰撞。临时固定到位后,还必须对吊车梁的垂直度、标高及纵、横轴位置进行校正。

低跨度吊车梁吊装

双层吊车梁吊装

2.3 屋面系统安装

屋架安装应在立柱校准固定后进行;屋架体系经伸缩组合拼装后方可进行吊装,伸缩组合拼装单元应形成具有一定刚度的空间结构。屋架调整定位后,应进行檩条等构件的安装。

檩条安装

扩大组合装配单元吊装

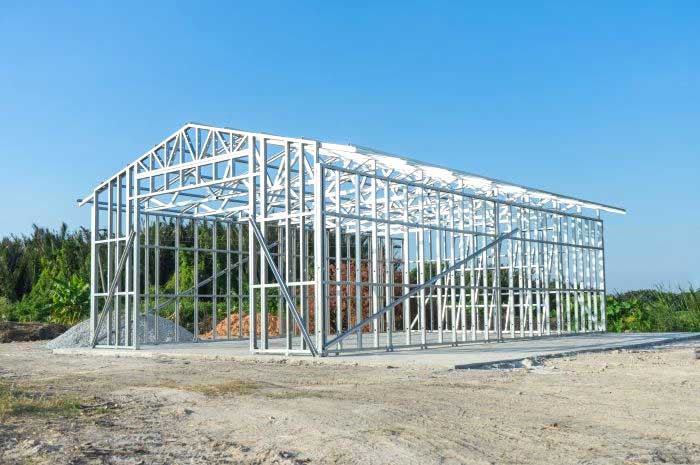

屋架吊装

3 多层、高层钢结构安装

多层、高层钢结构的柱、梁、支撑等构件的长度尺寸应包括焊接收缩余量等变形值。

高层钢结构安装

钢结构螺栓长度选用_钢结构螺栓计算公式_钢结构螺栓用量

多层钢结构安装

3.1 钢柱安装与校准

轴线测量:立柱定位轴线应从地面控制线开始测量,切不可从下立柱定位轴线开始测量,以避免累积误差。

钢柱校正:对垂直度、轴线、牛腿面标高进行初步检查,用液压千斤顶及钢楔或链条、钢丝绳校正柱间间距。

钢柱校正

钢柱吊装

3.2钢梁安装与校正

安装准备:吊装前应检查钢柱支架高度及柱间距离,并在梁上安装扶手及槽钢钢丝绳,确保施工人员安全。吊装点一般设置在翼缘板开口处,其位置根据钢梁的跨度而定。

钢梁校准:标高、中心线需反复校准,直至符合要求。

3.3 组件之间的连接

4.钢格栅安装

网架结构是目前广泛应用的大跨度屋盖结构,其特点是在节点处汇聚了大量杆件,制造和安装比平板结构更为复杂。

网架结构节点类型有焊接球、螺栓球、钢板节点三种,网架基本单元有三棱锥、三棱柱、立方体、四棱台等,可组合成任意平面形状。

4.1 高空组装法

先在设计位置搭设组装支架,用起重机将网架构件(或分块)空中吊到设计位置,组装在支架上。此方法不需要大型起重设备,但组装支架数量大,空中作业多。适用于采用螺栓球节点的钢管网架。

4.2 整体安装方法

先在地面将网架拼装成整体,再利用起重设备吊装到设计位置固定。此法不需组装支架,高空作业少,易保证焊接质量,但对起重设备要求高,较复杂。适用于球节点钢网架。整体安装法根据所用设备不同,又分为多机起重法、拉杆起重法、千斤顶起重法和千斤顶顶升法。

(2)吊杆法

先将网架在地面以错开的方式组装起来,再利用多根单腿拉杆将网架整体吊装至柱顶以上,在空中平移、安装就位。

(三)整体吊装法、顶升法

将地面组装好的钢格栅用电动螺旋升降机或千斤顶提升或顶升至设计标高。

4.3 高空滑移法

按滑移方式可分为逐线滑移法和逐线累积滑移法两种;按摩擦方式可分为滚动滑移和滑动滑移。

北京五棵松体育中心屋盖结构为双向正交桁架体系,跨度为120×120m,26根钢桁架支撑在建筑四周布置的20根混凝土柱上,柱顶标高+29.3m,采用三组平行滑移、累计滑移安装技术钢结构螺栓用量,滑移总重量3300t,滑移距离120m。
