钢结构的预算尤为重要,所以我就根据我个人的经验来谈谈如何进行钢结构的预算。
综合单价法定价依据
1、业主招标文件。
2、施工图设计。
3、相关技术规范、工艺流程和施工要求等。
4、施工现场条件和要求。
5. 服务、材料、机械等的市场价格信息。
6、本地区建筑企业的管理和技术水平。
7.其他需要考虑的因素。
钢结构工程施工企业在投标时还应考虑自身公司的管理水平和投标策略。
综合单价法计算方法
1.研究相关文件、规范和程序。
2、熟悉配额及现场情况。
3、根据工程量清单分项及清单综合内容,按计价依据确定清单分项的直接费用。
4、根据确定的费率计算间接费用、利润和税金等。
5. 将直接成本、间接成本、利润和税金相加,形成完整的单价。
部分地区招标过程中,当报价低于指导费率全单价(不含缴纳国家规定的各类社保基金等)时,业主应认真分析,它可以被认为是低于成本的报价。并且不被接受。
制定预算前的准备工作
初学者在做钢结构预算之前应该先了解一些知识。首先,他必须了解钢结构的施工流程,具体是如何取材,如何切割材料,以及每道工序如何施工。这将使将来计算工程量变得更加容易。曝光,还可以知道哪里损失较多;还需要了解柱脚垫如何布置、要求是什么、数量等钢结构施工规范;无损检测,H型钢对接焊缝需要无损检测,知道哪个是H型钢翼板,哪个是H型钢腹板?翼板一级焊缝要求100%超检,腹板二级焊缝要求20%超检等。还必须了解配额,知道生产和生产的配额是多少。工艺金属结构的安装。固定定额小标题,指定某个工程量应包含在哪个小标题中,这样不同小标题的工作量就可以在计算底稿上清晰标注,方便以后审核。
看完配额就知道配额里有哪些子项目了。我现在正在学习工程量计算规则。根据我所学的配额分项,我正在学习计算规则。在计算规则中,我正在学习计算各个子项时应该注意什么,比如测量。单位为m或m2。例如,钢结构超检的计量单位为“m”,焊缝长度的计量单位为“m”,金属板表面探伤的计量单位为“m2”。特别是一定要记住什么是联合平台,因为联合平台分项的成本比较高,所以应用这个项目是比较合适的。联合平台是指将两个或多个设备平台相互连接而成的平台,以便于维护和使用。计算工程体积时,应计入平台梯子、栏杆、扶手的重量。例如,当我们计算框架上的平台时钢结构预算怎么做,除了立柱和主梁外,其余的工程量都可以算作联合平台;还要仔细看看钢结构施工的技术措施,比如框架如何分段或分段吊装。 、用什么加固,以便计算钢结构吊装和加固工程量,并根据措施计算出吊装所需吊耳的规格和数量。还取决于技术措施中预制钢结构时铺设什么样的平台。有多大等等,这些也是在计算工程量的时候顺便计算出来的。
如何核对图纸工程量及应注意的问题

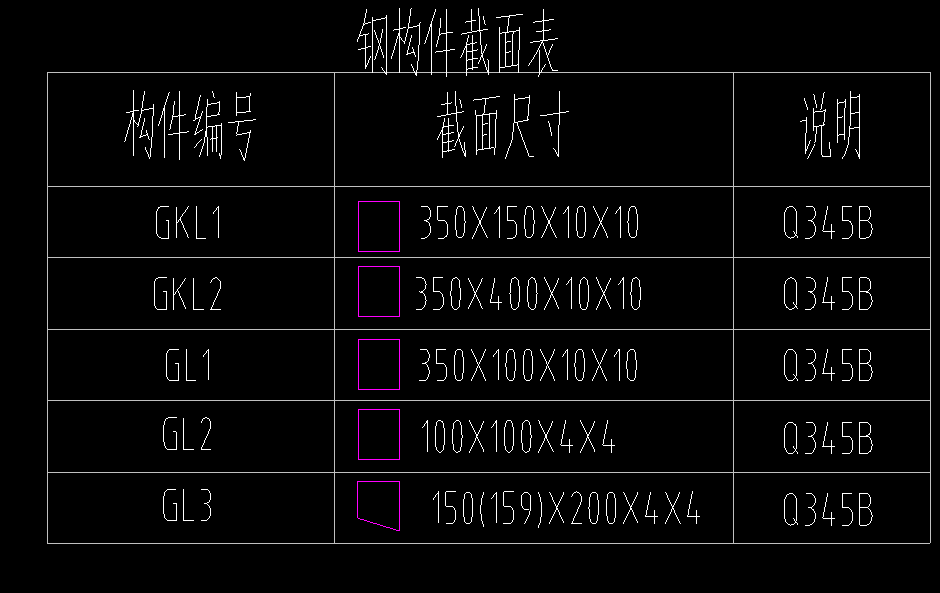

接下来,您可以拿起图纸并查看它们。首先,不要害怕。不要被厚厚的图画吓倒。其实钢结构图纸很简单。只要你静下心来仔细看,就很容易理解了。但是你拿到图纸之后,不要着急去拿图纸,我觉得你应该先检查一下图纸从头到尾是否完整,看看你要画哪一部分的图纸,无论是管廊、框架、梯子等,然后仔细看图纸。图纸的技术描述要求,以及每页的注释,要求从头到尾阅读图纸。如果你不明白什么,请从前到后仔细阅读,直到理解为止。明白了之后,先别急着拿起图纸。首先应该看你要画的图纸中指定的节点图,知道什么是柱的强轴,什么是柱的弱轴,了解梁与梁之间的连接,梁与梁之间的连接和列。 ,组合节点图还需要明确一些具体名称,如悬臂梁:当梁的一端与柱或梁采用钢连接,另一端与梁铰接时,梁型号/FL表示表示左端为钢连接,梁模型/FR 表示右端为钢连接。从图纸中提取工程量时,草稿要求一定要清晰明确,这样以后查看时才能知道原来是怎么计算的。不同的子项目必须在草案上明确标注,例如哪些数量是框架的一部分,哪些是联合平台的一部分。 ,并且稿件中的钢材型号如Q235B和Q345B一定要区分清楚。

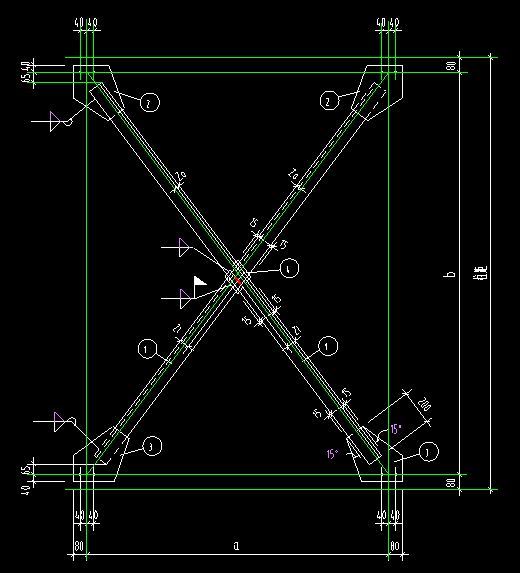

接下来就可以按照图纸编号依次浏览图纸了。虽然图是一张一张地按顺序取的,但是图要前后结合,不能太重,也不能太暴露。图纸上有固定立面平面图的梁不应在立面图中计算,因为平面图中的计算更直观。如果按高程计算的话,计算量会很重。在标高上,有些梁没有具体的标高。如果平面图标高为10m、20m、30m,标高为12m,则必须计算工程体积,但必须注意一些特定的小平台。无论是否有这样的高程,如果有这样的高程,则不要计算立面图中的工程量。只需计算小平台未来平面图中的工程量即可。平面图中的计算比较简单直观,就不暴露了。平面图中不计算悬臂梁斜支撑的工程量,因此必须在立面图中计算悬臂梁斜支撑的工程量。
计算平面图时,最好不要计算平面图中该标高的所有梯子。这个计算起来比较容易,也比较麻烦。例如,计算标高为10m的平面时,包括该楼层的梯子,同时也计算标高为20m的楼层的梯子。对于这一层的梯子,计算出的两个梯子很可能是从10m到20m的梯子或从20m到10m的梯子。两个梯子实际上是一个梯子。其他工程工程量计算时,统一计算梯子,以便在不同标高下测算费率。计算重量或暴露量并不容易,可以数一下不同梯子的数量。如果有相同的梯子,就可以计算一个梯子。之后,只需将工作量乘以梯子的数量,就可以取出梯子的详细图纸,继续计算梯子,避免了计算一个梯子,一次找到详细图纸的麻烦,然后计算好后收起来。接下来的梯子就是寻找梯子细节,这样可以大大提高计算的效率和准确性。

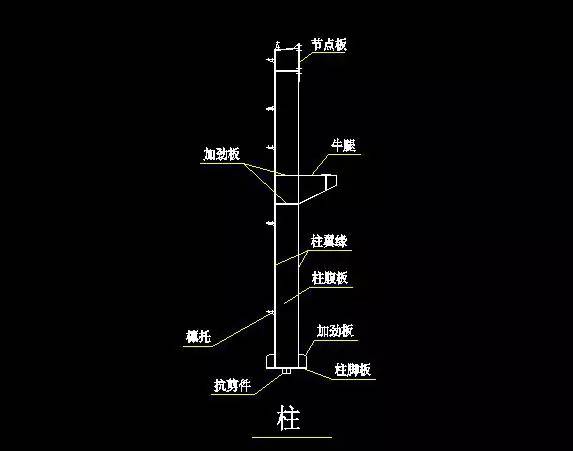

计算柱长时,要注意柱脚标高,还要减去柱底板和柱顶板的厚度。塔底板的厚度从图纸上可以看出,但塔顶板图纸中没有具体的厚度。不同的柱子有不同厚度的柱顶板,其厚度可以从节点图上查到。节点板的计算是钢结构工程量计算中的一个难点,所以在计算节点板之前,必须仔细了解节点图,然后再进行节点板的计算。在计算节点板时,如果节点板不是规则的矩形,则图中所示的最长边和最宽边均按矩形面积计算。需要区分什么样的梁是钢连接的,什么样的梁是铰接的。有哪些不同的光束?对应的支撑梁有不同的节点板,因此在计算节点板时,还应注意对应支撑梁的型号。计算组合节点的节点板时,注意不要计算重量,还要考虑柱顶和立柱。中间的节点图是分开计算的,高度大于50和小于50的两根梁的节点图是不同的,要注意区分。
一些特殊工程在计算工程量时,还应计算其制作、安装材料的数量。例如,在计算扇形平台的数量时钢结构预算怎么做,应统计制作角钢圈所需轮胎的规格和数量,以防止以后寻找的麻烦。全部工程量计算完毕后,即可根据规范计算出需要超探的H型钢数量,并根据技术措施计算出钢结构吊装和加固的重量。
如何利用固定配额编制预算及应注意的问题
之后必须录入电子文档,以方便日后查找和计算。输入完成后,必须将计算出的工程量按照不同定额分项进行汇总,并编制主要材料表。编制主材料表时,必须将之前计算的工程量乘以损失。不同地方的损耗率是不一样的,记住钢隔断是没有损耗的。
认真研究定额,将计算出的工程量纳入预算。请记住,预算数量是计算出的净数量。计算防腐涂油时,切记钢隔板不涂油。一般情况下,H型钢的防火部分只涂底漆,不涂面漆,其余部分均涂底漆和面漆,但具体细节要根据具体图纸要求而定。
定额确定并汇总所有子目后,必须进行防腐超高计算。一般超高部分为防腐部分人机乘以15%。计算脚手架超高费时,按人工费的8%计算。 ,得到固定的直接费用,并收取费用。做好准备基础后,获取费用表。如果您所在地区的甲方需要使用软件,您可以学习该软件并将Excel预算输入到软件板中,也可以直接将预算输入到软件版本中。该软件对于计算超高费用和脚手架搭拆费用非常方便。
注意事项
这样,一份完整的钢结构预算就完成了。制定预算时要小心,如果有什么不明白的地方请虚心寻求建议。做好预算后,应该让工匠大师审核你所做的预算,虚心学习他们的宝贵经验。以上是我对钢结构预算的理解。如有错误,敬请批评指正。
