钢结构安装准备工作要点:施工组织设计、起重机械选择与吊装流水程序确定

   日期:2024-09-26     来源:网络整理    作者:佚名    浏览:330
核心提示:一、钢结构安装准备工作在钢结构安装准备阶段,需做好以下工作:选择起重机械是钢结构安装的关键。一般中小型厂房结构采用自行式起重机安装比较合理。

1、钢结构安装准备

在钢结构安装准备阶段,需做好以下工作:

1、编制钢结构工程施工组织设计

其内容包括:计算钢结构构件数量、连接数量;选择起重机械;确定流水线作业;确定吊装方式;制定进度计划;确定劳动组织;规划钢构件场;确定质量标准、安全措施及特殊施工工艺等。

起重机械的选择是钢结构安装的关键,起重机械的型号和数量必须满足钢结构吊装和施工工期的要求;但对于大型工业厂房,以自行式起重机械为宜。对于重型钢结构厂房,可选用CC2000-30t履带起重机和Ⅱ-Ⅱ1495-100t履带起重机。

在确定吊装工序时,首先要确定每台吊装机的工作内容及每台吊装机之间的配合情况。内容的深度应做到:关键构件体现在单件,垂直构件体现在柱子,屋面部分体现在分段。对于重型钢结构厂房,柱子较重,需要分段吊装。

确定起重顺序时,必须考虑构件安装的方便和生产设备的安装顺序。

2.钢柱基础准备

钢柱基础顶面通常设计为平面,钢柱与基础通过地脚螺栓连接成整体,施工时应注意保证基础标高及地脚螺栓位置的准确性。

钢结构基础支撑面、支撑、锚栓的偏差应符合有关规定。

为保证地脚螺栓位置准确,施工时可用型钢作固定架,将地脚螺栓放在与基础模板分离的固定架上,再浇筑混凝土。为保证地脚螺栓不受损坏,应在螺栓上涂黄油,套上套管。

为保证基础顶面标高满足设计要求,根据柱脚形式和施工条件,可采用如下两种方法:

(1)一次性浇注法

将柱脚基础承载面混凝土一次性浇筑至设计标高。为保证承载面标高准确,先将混凝土浇筑至低于设计标高约20-30mm处,然后在设计标高处用角钢或槽钢做导向架,准确测量其标高,再以导向架为基准用水泥砂浆准确找平至设计标高。一次性浇筑方法可避免柱脚二次浇筑工作,但要求钢柱制作尺寸十分准确,细石混凝土与下部混凝土粘结紧密。

(2)二次浇注法

柱脚承载面混凝土分两次浇筑至设计标高,第一次浇筑至低于设计标高约40-60mm,混凝土达到一定强度后,安放钢垫块并准确校核钢垫块标高,然后吊装钢柱。钢柱校核后,在柱脚底板下浇筑细石混凝土。二次浇筑法虽然多了一个工序,但钢柱校核容易,所以重型钢柱多采用此法。

3. 部件的检查和标记

钢构件的外形和几何尺寸正确,可以保证结构的顺利安装。为此,在吊装前,应根据《钢结构工程施工及验收规范》的有关规定,认真检查钢构件的外形和几何尺寸,如有超出规定的偏差,应在吊装前消除。另外,为了便于校正平面位置和垂直度、桁架、吊车梁的标高等,还需在钢柱的底部和顶部标出两个方向的轴线,在钢柱底部适当高度标出标高线,标出绑扎点的位置。

对于不易区分上下、左右的部件,应在部件上做好标记,以避免起吊时出错。

4.检查桁架吊装稳定性

桁架吊装时,如果桁架上下弦角的最小规格满足相关规定,则无论桁架上的绑扎点位于何处,都能保证桁架在吊装过程中的稳定。

若弦角钢规格不符合相关规定,仍可通过计算选择合适的吊点(绑扎点)位置来保证桁架的吊装稳定性,具体方法可参考相关文献。

2.起重机的选择

起重机的选择是起重工程中的一个重要问题,因为它关系到构件的安装方式、起重机的运行路线及停放位置、构件平面布置等许多问题。

1、起重机类型的选择

结构安装所用起重机的类型主要根据厂房跨度、构件重量、安装高度、施工现场条件及当地已有的起重设备等因素确定。一般中小型厂房结构安装采用自行式起重机较为合理。当厂房结构高度、跨度较大时,可采用塔吊安装屋面结构。在缺乏自行式起重机的地方,可采用桅杆起重机等安装。对于大跨度的重型工业厂房,往往需要在结合设备安装的同时考虑结构构件的安装。所选用的起重机不仅要安装厂房承重结构,还要完成设备的安装,因此,常采用大型自行式起重机、重型塔吊、大型缆拉桅杆起重机等。对于重型构件,当一台起重机无法吊起时,也可采用两台起重机吊起。

2、起重机型号及臂架长度的选择

起重机类型确定后,需要进一步选择起重机的型号、臂架长度,所选起重机的三个工作参数:起重量、起升高度、起重半径应满足结构吊装的要求。

3.起重机数量的确定

所需起重机的数量是根据工程量、工期、起重机生产定额确定的,另外还要考虑构件装卸、组装、卸料的工作量。

3.构件吊装技术

厂房钢结构构件包括柱、吊车梁、屋架、天窗架、檩条、支撑、墙架等,其形式、尺寸、重量、安装标高各不相同,应选用不同的起重机械和吊装方式,以达到经济合理性。

1.钢柱吊装

(1)钢柱吊装

工业厂房占地面积大,通常采用自行式起重机或塔吊来吊装钢柱。钢柱的吊装方法与装配式钢筋混凝土柱相似,也是旋转吊装法和滑移吊装法。重型钢柱可采用双吊方式吊装。吊装时,两机同时将钢柱吊起,离地面一定高度后暂停,将运送钢柱的平板车移走。然后两机同时抬起回转制动器,主机单独吊装。当钢柱吊回直后,将辅机下部吊点处的捆绑钢丝绳拆除,主机单独将钢柱插入地脚螺栓固定。初步校准垂直度,控制偏差在20mm以内即可松开吊钩。

(2)钢柱校正固定

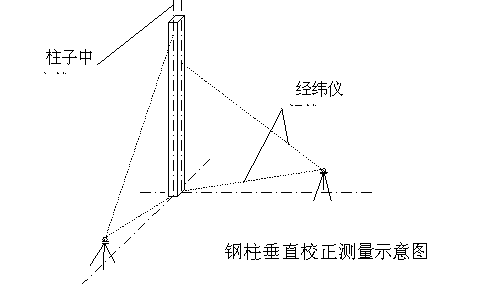

用经纬仪检查钢柱垂直度的偏差,如超过允许偏差,则用螺旋千斤顶或液压千斤顶进行校正。校正过程中,要随时观察柱底与标高控制块之间是否有间隙,防止校正过程中水平标高出现误差。

对于钢柱位置的校正,对于重型钢柱,可采用带链环支架的螺旋千斤顶,将钢柱在水平方向校正。此方法在上海宝钢施工中首次使用,效果理想。校正后的位移精度在1mm以内。

为防止钢柱校正后发生移动,采用10mm厚钢板对柱子四边进行定位,并采用电焊固定。钢柱重新校正后,拧紧地脚螺栓,上下点焊承重块,防止移动。

2.吊车梁吊装

钢柱吊装完毕后,即可吊装吊车梁。工业厂房中的吊车梁根据起重设备的起重量大小分为轻型、中型和重型三种。轻型的起重量只有几吨,重型的跨度大于30m,起重量可达1000kN以上。

钢吊车梁全部采用简支,两端留有10mm左右的间隙,梁与支架之间留有间隙,安装钢板,梁与支架采用螺栓连接,梁与制动架采用高强度螺栓连接。

钢结构加工制作关键步骤_钢结构加工视频教程_钢结构加工和安装

(1)起重前注意事项

吊装后注意钢柱的位移、垂直度偏差,在吊车梁放置处测量梁高误差,认真做好临时标高垫层工作,严格控制定位轴线。

(2)钢吊车梁吊装

吊车梁多采用自行式起重机吊装,以履带起重机最为常见。也可用塔吊、杆吊、桅杆吊等吊装。重型起重机可用双吊起吊,特别大型的,可搭设临时支架分段吊装。

(3)钢吊车梁校正固定

吊车梁校准主要包括标高、垂直度、轴线、跨度的校准,其中标高校准可在屋盖吊装前进行,其他项目的校准应在屋盖吊装后进行,因为屋盖吊装可能引起钢柱的位移。

吊车梁轴线的检查方法与钢筋混凝土吊车梁相同,可采用通线法或平动轴法。

吊车梁跨度用钢卷尺测量检查,大跨度厂房采用弹簧秤拉动(一般100-200N),防止钢卷尺下垂,必要时应对垂直向下的Δ进行修正计算。

吊车梁高程校正主要包括垂直移动梁,可用千斤顶或起重机等进行;轴线和跨度校正包括水平移动梁,可用撬棍、钢楔、螺丝扣、千斤顶等进行。

吊车梁校正后,拧紧连接螺栓钢结构加工和安装,并用电焊固定钢板。

3.钢屋架吊装及校正

钢屋架吊装可用自行起重机(特别是履带起重机)、塔吊和桅杆起重机等。由于屋架的跨度、重量、安装高度不同,应采用不同的吊装机械和吊装方式。钢屋架横向刚度较差,为进行翻身、调直和吊装作业,必要时应绑扎数根杉木杆作为临时加固措施。屋架多为悬吊,为防止屋架吊装后左右晃动和与其它构件相碰,吊装前应在屋架两端绑扎绳索,吊装时松开,使之保持在正确的位置。屋架采用临时螺栓、钉子等临时固定。

钢屋架侧向稳定性较差,在起重机械的起重能力和臂架长度允许的情况下,最好采用展装后组合吊装,即在地面将两块屋架及其天窗架、檩条、支撑等组装成一个整体,一次性吊装。这样不仅提高了吊装效率,还有利于保证其吊装稳定性。

应检查并校正钢桁架的垂直度,检查弦杆的直线度。桁架的垂直度可用铅坠检查,弦杆的直线度可用拉紧的测量绳检查。

钢屋架的最终固定采用电焊或高强度螺栓固定。

4.连接与固定

钢结构连接通常有焊接、铆接和螺栓连接。螺栓连接分为普通螺栓和高强度螺栓。高强度螺栓包括大六角高强度螺栓和扭剪高强度螺栓。扭剪高强度螺栓具有施工简单、受力好、可拆换、耐疲劳、能承受动荷载、可目测判断是否终拧、不易漏拧、安全性高等优点。

1.高强度螺栓连接

按照国家标准GB3633-83规定,钢结构用扭剪螺栓连接副包括螺栓、螺母和垫圈。

高强度螺栓一般采用20MnTiB钢,螺母采用15MnVB或35钢,垫圈采用45钢。

2.施工工艺

钢结构加工视频教程_钢结构加工和安装_钢结构加工制作关键步骤

(1)摩擦表面处理

对于高强度螺栓连接,必须对构件的摩擦面进行加工,加工可在制造厂采用喷砂、抛丸、酸洗或砂轮打磨等方式进行。加工后的摩擦面应做好保护,不得涂漆或染色。制造厂加工的摩擦面在安装前应逐批复查摩擦系数,合格方可安装,摩擦系数应符合设计要求。

(2)连接板安装

连接板不得弯曲、变形,否则应纠正后方可使用。

高强度螺栓的接触面应平整,由于被连接构件厚度不同或制造、安装偏差而引起的连接面间隙应按下列方法处理:间隙d≤1.0mm时,不需处理;d=1.0-3.0mm时,将厚板一侧磨成1:10的缓坡,使间隙小于1.0mm;d>3.0mm时,加垫块,垫块上下摩擦面处理与构件相同。

(3)高强度螺栓连接

安装要求

所选用高强度螺栓的形式、规格应符合设计要求,高强度螺栓连接副的扭矩系数试验或预拉力复试应合格。所选用螺栓长度应考虑被连接构件的厚度、螺母的厚度、垫圈的厚度以及拧紧后三螺纹外露的富余长度。

高强螺栓在运输、储存和使用过程中,必须防止其生锈、受污染和螺纹损坏,以免引起扭矩系数的变化。高强螺栓连接件(即高强螺栓与配套的螺母、垫圈)应在同一包装箱内使用。施工时如有剩余,必须按批号分别存放,不得混合或一起使用。

高强度螺栓连接面摩擦系数检测结果符合设计要求,构件连接面与试件连接面状态一致。构件连接面表面不得有油漆、油污、氧化铁皮(发黑)、毛刺、飞边,不得有目视明显的凹凸不平、翘曲。装配前应用细钢丝刷清除松散的铁锈和灰尘。

安装方法

高强度螺栓连接时,应采用铆钉和临时螺栓连接,临时螺栓的数量应为连接件总螺栓数量的1/3,且不应少于两个,铆钉的数量不应超过临时螺栓数量的30%。

安装冲头时,请勿用力敲击导致螺丝孔变形或产生毛刺。

严禁用高强度螺栓代替临时螺栓,防止因螺纹损坏造成扭矩系数增大。

对错位的螺栓孔应用铰刀或粗锉刀加工校直,加工时应将临时螺栓紧固至板垛间无间隙,防止切屑落入。严禁使用火焰切割修整螺栓孔。

结构应在临时螺栓连接状态下进行安装精度校准。

结构安装精度调整达到标准要求后,即可进行高强螺栓的安装。先在未设临时螺栓和冲头的接头处安装螺孔,螺栓应能垂直自由穿入螺孔(螺栓不得受剪),穿入方向应一致。

将这些安装好的高强螺栓用普通扳手拧紧完毕后,用高强螺栓套圈将冲头和普通螺栓逐一压下。

高强度螺栓安装整个过程中,应保持连接面及螺栓连接副干燥,不得在雨中作业。若连接副表面涂有过多的润滑剂或防锈剂,应用干净、牢固的布轻轻擦去多余的油脂,防止安装后流入连接面,避免使用清洁剂清洗,以免造成扭矩系数的变化。

(4)高强度螺栓的紧固

为了使每个螺栓的预紧力均匀,高强螺栓至少应拧紧两次。第一次为初紧,第二次为终紧。对于大型高强螺栓连接,还分为初紧、复紧,必要时进行终紧。

高强度螺栓的初紧、复紧、终紧应在同一天完成。螺栓紧固应按一定的顺序进行,一般从螺栓组的中心向外侧进行。

(5)高强度螺栓连接施工质量检查与验收

扭剪型高强螺栓最终紧固检验以用专用扳手拧紧时,目测能将尾部梅花头拧断为合格。对于不能用专用扳手拧紧的高强螺栓,按大六角高强螺栓的检验方法进行检验。

如有不合格,则扩大检查10%,如仍不合格,则应对整个节点的高强度螺栓重新紧固,扭矩检查应在最终紧固后1小时钢结构加工和安装,24小时前完成。

高空拧紧高强度螺栓时,必须遵守高空作业安全注意事项,拧下的高强度螺栓尾部应随时放在工具包内,严禁随意扔掉。

5.安装工程安全技术

1.防止起重机倾翻的措施

(1)起重机行走的道路必须平整、坚实,对地下墓穴、软土层必须进行处理,如土质松软,必须铺设路桩或路基箱。起重机不得停在斜坡上,不允许起重机两履带一高一低。当起重机穿过墙基或地梁时,应在墙基两侧铺设路桩或铺石,防止起重机直接滚过墙基或地梁。

(2)应尽量避免超载,但特殊情况下难以避免时,应采取措施,如在起重机臂架上拉缆绳或在尾部加配重。起重机加配重后,卸荷或卸下时,臂架必须与水平线在60°角以内落下,操作应缓慢进行。

(3)严禁斜吊。这里的斜吊是指吊起的负载不在起重机臂架顶端正下方。因此,当捆扎负载的吊索挂在吊钩上时,吊钩和滑轮组并不是垂直于地面,而是与水平线形成一个夹角。斜吊会造成超载和钢丝绳脱槽,甚至造成钢丝绳断裂。斜吊还会使负载离开地面后发生快速摆动,可能伤及人或其他物体。

(4)尽量避免满载行驶,如需短距离行驶,只能将构件吊离地面30cm左右,缓慢行驶。将构件移至起重机前方,拉动绳索,控制构件摆动。

(5)两台起重机起重时,应根据起重机的起重能力合理分配载荷,作业时应统一指挥、密切配合。整个起重过程中,两台起重机的吊钩、滑轮组应基本保持垂直。

(6)不要起吊重量不明的重型部件或设备。

(7)风力达到6级时,禁止进行起重作业。

(8)绑扎构件所用的吊索必须经过计算,绑扎方法必须正确可靠。所有起重工具应定期检查。

(9)指挥人员应使用统一的指挥信号,指挥信号应清晰、准确,起重机械操作人员应服从指挥。

2. 预防高空坠落措施

(1)操作人员进行高空作业时,必须正确使用安全带。安全带一般应采用高挂低用,即安全带绳端的钩子应挂在高处,而操作人员则应在低处操作。

(2)使用撬棍高空作业时,人员应站稳,如附近有脚手架或已安装好的构件,应一手扶住,一手操作,撬棍插入深度要适当,如移动距离较大,应缓慢移动,不宜急于求成。

(3)如工人需要高空作业,应尽可能设置临时操作平台。操作平台为工具式,拆装方便,重量轻,宽度为0.8-1.0m。在柱子上部,安装位置下方1-1.2m处临时放置角钢夹,工人在其上进行屋架校正、焊接作业。

(4)如必须在悬吊式屋架的上弦上行走,应设置安全栏杆。

(5)雨季或冬季施工,必须采取防滑措施,如清除构件上的冰雪、在屋架上绑上麻袋、在屋面板上铺上草袋等。

(6)攀登用的梯子必须坚固,使用时必须用绳索绑在固定构件上。梯子与地面的夹角一般应为65°-70°。

(7)操作人员在脚手架上行走时,应注意力集中,避免踩踏顶板。

(8)安装预留孔洞的楼面板或屋面板时,应及时用木板遮盖。

(9)高空作业作业人员不得穿硬底皮鞋。

3. 预防高空坠落伤害的措施

(1)地面作业人员必须佩戴安全帽。

(2)高空作业人员使用的工具、备件等应放在随身携带的工具袋内,不得随意扔下。

(3)高空使用气割、电焊进行切割时,应采取措施防止火花落下伤人。

(4)地面操作人员应尽量避免在高空作业面正下方停留或通过,并不要在起重机臂架或正在吊装的部件下方停留或通过。

(5)构件安装完毕后,必须检查连接质量,确认连接确实安全可靠后,方可松开挂钩或拆除临时固定工具。

(6)起重现场周围应设立临时栏杆,禁止非工作人员进入。

4.防止触电和氧气瓶爆炸的措施

(1)起重机在电线下行驶时,起重机吊臂最高点与电线的垂直距离应符合有关规定;起重机在电线附近行驶时,起重机与电线的水平距离也应符合有关规定。

(2)焊机电源线长度不宜超过5m,且必须架空。用交流电工作时,焊机手柄线正常电压为60-80V,手柄线必须质量良好,如有断线必须及时用胶带缠紧。焊机外壳应可靠接地。

(3)使用塔式起重机或其他类型的超长起重机(超过15m)时,应设有防雷、防触电设施。

(4)携带氧气瓶时,必须采取防震措施,不得猛烈摔向地上。

(5)氧气瓶不能放在阳光下暴晒,更不能靠近火源。冬季若发现氧气瓶阀门结冰,可用干净的抹布加热阀门,但不能用火烧。还要防止机械油滴到氧气瓶上。

(6)乙炔发生器应距火源至少10m,如有高空电焊,乙炔发生器不应置于下风处。

(7)电石桶应存放在干燥的室内,桶底应垫上垫块,防止桶底生锈、腐烂,使水分进入桶内产生乙炔。开启电石桶时,应使用不产生火花的工具(如铜凿)。
