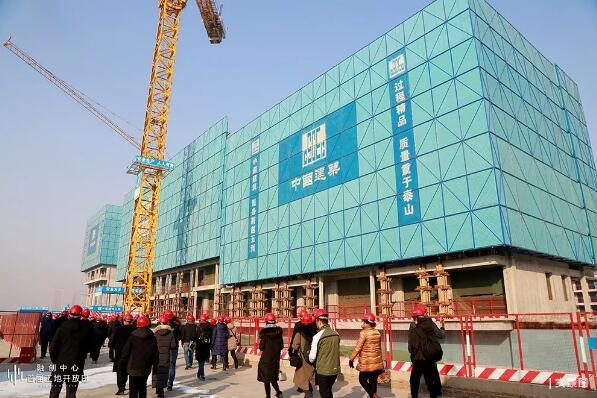

融创安徽在建项目 11 月工程进度:匠心浇筑美好,恒心雕刻品质

   日期:2024-09-06     来源:网络整理    作者:佚名    浏览:263
核心提示:在本期的《项目进行时》栏目中,我们在秋日温煦的日光中,继续带大家走进融创在安徽的各个在建项目,分享行进中的工程进度。G10#G17#G23#G28#户内土建工程完成,户内穿线,,入户门、防火门安装完成,公区装修完成,门窗石材幕墙完成,涂保工程完成;

前言

工程师的办公桌上贴满了一张又一张的图纸,工人们在半成品的精装修房屋里铺设电线……每一砖一瓦都是一本建房日记,设计的居家生活正在展开。

本期《在建项目》,在秋日暖阳中,我们继续带您走进融创在安徽的各在建项目,分享在建项目进展,我们用执着筑造美好、雕琢品质,期待与您共同实现美好家园。

加载中···

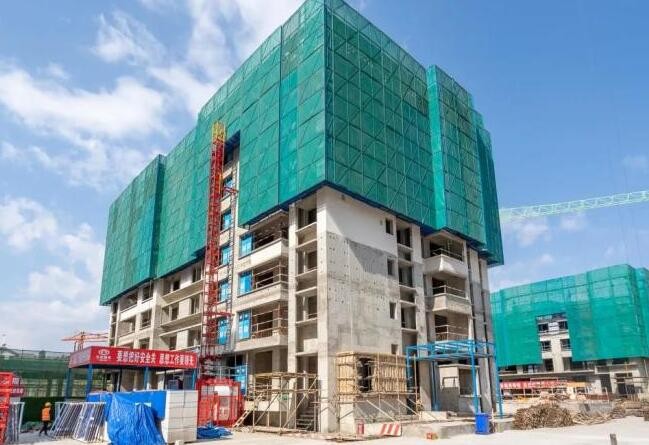

十一月进展

1、总包:所有建筑物已油漆、抹灰完毕,3#与5#间地下室底板已完工,1#与7#间地下室底板已完工,7#南侧地下室底板浇筑已完成,所有建筑物已完成屋面浇筑,地下室沉降灌浆封层;

2、精装修:室内楼板浇筑完成;1#3#5#7#9#10#8#11#室内吊顶龙骨完成、1#3#7#5#吊顶封边完成、1#2#3#5#7#9#8#10#11#12#15#16#17#厨卫粉刷完成、1#3#5#7#8#9#卫生间及阳台防水完成、3#5#室内墙地砖完成80%、1#7#室内墙地砖完成50%、8#9#11#室内墙地砖完成20%;

3、门窗:1#7#8#11#3#5#9#15#16#17#18#窗户安装完毕,2#6#10#12#实心玻璃安装完毕,1#7#8#11#拉手安装完毕;

4、油漆保温:1#3#7#8#11#外墙油漆完成,5#9#外墙完成23个挂篮,10#16#17#18#完成18个篮(共计24个篮2#6#12#15#挂篮已搭好,2个篮位已完成;

5、景观:1#7#8#11#周边景观边坡整形完成,道路硬化完成,东入口水景浇筑完成,水景石安装完成,东门钢结构完成,铝板石安装完成,护坡完成,桥面灌木种植完成,已开始PC砖铺装施工。

钢结构安装防火门_防火钢门结构安装要求_钢质防火门安装视频教程

十一月进展

(1)1#、2#、3#栋楼顶板、门窗已完工;室内电梯已安装完毕;新风设备已安装完毕;室内精装修墙地砖已贴完;油漆已完成;室内橱柜、木门、地板等部分已安装完毕;外墙油漆已完成;室外景观园林小径已硬化,栽种90%苗木。

(2)5#6#7#8#10#12号楼屋面、门窗已完工;室内电梯已安装完毕;室内新风设备等设备已安装完毕;室内精装修油漆已完成;室内橱柜等部分已安装完毕;房屋单户供水、燃气及室内布线已完成;外墙油漆已完成;园林绿化完成95%;地下室综合管网安装完毕。

(3)9#11#13#15#栋楼顶、门窗已完工;室内电梯已安装完毕;外墙涂料已完工;9#11#栋楼室内精装修墙地砖已完工、油漆已完工,室内橱柜、木门、地板等部件安装完毕;13#、15#室外景观已完工,9#、11#室外景观完成90%。

(4)商业S1、S2、S2-1、S3、S3-1栋屋顶已完工,幕墙及外墙涂料施工完成95%,室外给水、燃气、供电等管线施工完成,室外景观完成95%。

十一月进展

1、1#、2#、3#、5#、6#、7#、8#建筑施工已完成,9#、10#、12#、15#、16#、17#湿工、入户门已完成,室内乳胶漆、栏杆、柜子、室内木门、木地板等已完工,正在进行室内及公共区域细部收尾工作;外墙完成度约98%;

2、11#楼主体结构、屋面、内墙油漆、地板、外窗玻璃、入户门、公区装修已完工;水电安装已完成,外墙真石漆完成约98%;

3、商业内外墙已施工完毕,幼儿园外窗玻璃已安装完毕;室内吊顶已完工,室内湿工已完工,收尾安装完成约80%,外幕墙南北两侧铝板、石材安装完成约95%;

4、小区内道路排水已完工,路面硬化已完成,景观树完成约95%,苗木栽植完成约85%,室外铺装完成约80%。

十一月进展

外门窗、油漆、室内装修、室外绿化、机电安装等已全部完工,水电已正式接通,目前正在进行细节整改和清理。

十一月进展

1.主楼:

一批(1#、5#、6#、7#、11#、12#、13#、29#楼),土建及窗框、外墙保温完成,外墙涂料完成,窗扇完成;湿工瓷砖铺贴完成,腻子刷漆完成,木工安装完成,厨卫铝板安装完成,橱柜安装完成,木地板、采光板、淋浴房安装完成。

第二批(8#、15#、16#、17#、19#、20#、21#、22#、23#、25#、26#、27#、31#、32#楼):金属屋面施工完成,门窗框安装完成,外墙涂料安装完成;窗扇安装完成,幕墙安装完成;湿砖铺贴完成,二涂腻子完成,木工安装完成,厨卫铝扣板安装完成,橱柜安装完成,木地板安装完成90%;淋浴房安装完成70%

第三批(2#、3#、9#、10#、28#、30#、33#楼):门窗、窗框安装完成,金属屋面安装完成,外墙涂料完成95%,窗扇安装完成,幕墙安装完成;瓷砖湿作业铺贴完成,二涂腻子完成,油漆施工完成,厨卫铝扣板安装完成,木工安装完成80%,橱柜安装完成80%。

2、地下室砌体施工完成,抹灰完成,地下室底板完成95%,地下室顶板回填完成100%;

3、道路硬化完成、雨水、污水处理完成、树木完成、墙体结构完成、铺装完成80%;

4. (1)燃气管网完成,(2)直供水管网完成,(3)供电电缆完成90%,(4)消防单元完成,地下室消防完成95%,(5)智能化管网完成钢结构安装防火门,室内布线完成,(6)总包电缆完成90%,照明安装完成70%。

十一月进展

1#楼外立面工程已完成,正在进行室内装修;

5#楼竣工;

6#楼竣工;

7#楼竣工;

8#楼竣工;

9#楼外立面施工完成,正在内部粉刷;

12#楼竣工;

13#楼竣工;

15#楼竣工;

16#楼竣工;

钢结构安装防火门_钢质防火门安装视频教程_防火钢门结构安装要求

17#楼外立面工程已完成,正在进行室内装修;

21#楼外立面工程已完成,正在进行室内装修;

22#楼外立面工程已完成,正在进行室内装修;

23#楼外立面工程已完成,正在进行室内装修;

25#楼竣工;

26#楼外立面施工,正在进行室内装修;

28#楼已封顶,正在施工外立面,正在进行室内装修。

十一月进展

第 1 部分:

23号楼主体结构已封顶,砌筑1-18层已完成,外墙粉刷完毕;25号楼全部施工内容已完成;26号楼全部施工内容已完成;27号楼主体结构已封顶,砌筑2-14层已完成;28#楼主体结构封顶、砌筑完成,外墙粉刷及外保温已完成;29#楼全部施工内容已完成;30#楼全部施工内容已完成;32#楼全部施工内容已完成;33#楼全部施工内容已完成;35#楼全部施工内容已完成;36#楼全部施工内容已完成;37#楼全部施工内容已完成。

第 2 部分:

3#楼砌体施工、外墙涂装已完成,外保温、外框架已拆除,外墙涂料完成50%;5#楼砌体施工、外墙涂装、外保温已完成;7#楼砌体施工、外墙涂装已完成,外墙涂装完成,外保温、外框架已拆除,外墙涂料完成50%;8#楼砌体施工完成,外墙涂装完成80%,外保温完成30%;9#楼砌体施工完成,外墙涂装完成;15#楼结构封顶,砌体施工、外墙涂装完成,外保温完成;16#楼主体封顶,砌体施工、外墙涂装完成,外保温完成;17#楼外框架已拆除,外墙涂料已完成施工完成50%; 19号楼室内区域地板铺设、油漆施工完成,外窗、外墙涂料施工完成90%;20号楼室内区域地板铺设、油漆施工完成,外窗、外墙涂料施工完成90%;21号楼室内地板铺设、油漆施工完成,外窗、外墙涂料施工完成80%。

十一月进展

荣源

土建部分:

1、36-39#楼屋面施工完成,楼面施工完成,室内电梯安装完成,门窗框、门安装完成,吊顶腻子完成二次,公共区域精装修墙地砖完成,吊顶龙骨、封板完成,栏杆完工,外立面施工完成90%;

钢结构安装防火门_防火钢门结构安装要求_钢质防火门安装视频教程

2、40-41#楼屋面施工已完成,楼面施工已完成,室内电梯安装完毕,门窗框、门安装完毕,吊顶腻子抹两遍,公共区域精装修墙地砖已完成,吊顶龙骨已完成,栏杆已完成。外立面保温已完工,涂料完成60%;

3、42#楼屋面施工已完成,楼面施工已完成,室内电梯安装已完成(尚未测试),门窗框、窗扇安装已完成,吊顶腻子已完成二次,公共区域精装修墙地砖已完成,吊顶龙骨已完成,栏杆已完成,外立面保温已完成,油漆完成60%;

4、43号楼屋面施工已完成,楼面施工已完成,室内电梯安装已完成,门窗框、窗扇安装已完成,吊顶腻子已完成2遍,公共区域精装修墙地砖已完成,吊顶龙骨已完成,栏杆已完成,外立面保温已完成,涂料完成50%;

机械及电气部分:

1、机电总包:主楼室内排水管及支管、室内给水管道、屋面防雷、公区电线、地下室过桥、污水泵管道安装(水泵已到货但尚未安装);主楼配电箱安装已全部完成;

2、消防:主楼内消火栓管道已安装完毕,地下室内消火栓、喷水灭火管道已安装完毕,地下室内暖通空调管道已安装完毕,主楼内报警设备及线路已完工(系统主线尚未敷设);

3、供水:主体建筑立管安装已完成,室外管网完成度约90%;

4、燃气:主楼立管安装完毕,室外管网已完工。

5、供电:室外管网完成约98%,公变、专变配电室基础完工。

地下室:墙体基础完成330米(共480米),雨水、污水管网完成90%(其余接入市政府),景观水电管网完成70%,环路基础硬化完成350米(共450米),入口及园路硬化完成40%,主入口花架及接待室基础已完成。

十一月进展

南区第一区:

土方开挖已完成80%,东侧支撑桩施工已完成。

北区第一组:

G1#G2#G6#栋室内土建工程完成(除卫生间、阳台防水)、入户门、防火门安装完成、公共区域装修完成、门窗石材幕墙完成、涂装工程完成,各栋清洁完毕;

G12#G19#室内土建工程完成,室内布线、灯具插座安装完毕,入户门、防火门安装完毕,公共区域装修完成,门、窗、石材幕墙完成、涂装完成,楼宇卫生清洁;

Y7#Y11#Y13#Y18#Y20#Y25#栋线路、照明安装已完成,已亮灯,室内卫生已完成,满足单栋质量验收条件;

室外雨水、污水、消防、给水、煤气管道已完工,园墙已砌好,道路已硬化,地形已整理好,树木栽植已完成,地面被植物种植已完成30%,PC砖铺装已完成;

室外供电土建、配电室土建已完成,变压器、配电柜等设备安装完成30%,电缆放射完成40%;

地下室防空门安装调试完成,防化设备安装完成60%,地板漆完成60%;

消防工程通风、排烟工程已完成,消防水系统已完成,消防电气工程完成70%。

北区第二组:

G3#G5#栋室内土建工程完成(除卫生间、阳台防水)、入户门、防火门安装完成、公共区域装修完成、门窗石材幕墙完成、涂装工程完成;

G10#G17#G23#G28#室内土建工程完成、室内布线完成、入户门及防火门安装完成、公共区域装修完成、门窗石材幕墙完成、涂装工程完成;

Y8#Y15#Y16#Y21#Y22#Y26#Y27#Y29#栋电线、照明安装已完成,室内卫生已完成,单元门、单元大堂格栅已安装;

室外雨水、污水、消防、给水、煤气管道已完工,园墙已砌好,道路已硬化钢结构安装防火门,地形已平整,树木已栽种,地被已栽种30%,PC砖已铺设85%。

室外供电土建、配电室土建已完成,变压器、配电柜等设备安装完成30%,电缆放射完成40%;

地下室防空门安装调试完成,防化设备安装完成80%,地板漆完成50%;

消防工程通风、排烟工程已完成,消防水系统已完成,消防电气工程完成70%;

幼儿园外墙已粉刷防护、门窗安装完毕、室内土建完成、室外场地硬化完成,墙体施工完成50%;

东门土建工程已完工,石材幕墙框架已安装完毕,等待安装石材。
