近闻郑州航空港站(原郑州南站)刚通车的消息,不禁感慨万千。这个火车站我在离职前参与设计的最后一个大型的火车站结构设计。先上图(前同事的朋友圈扒的)

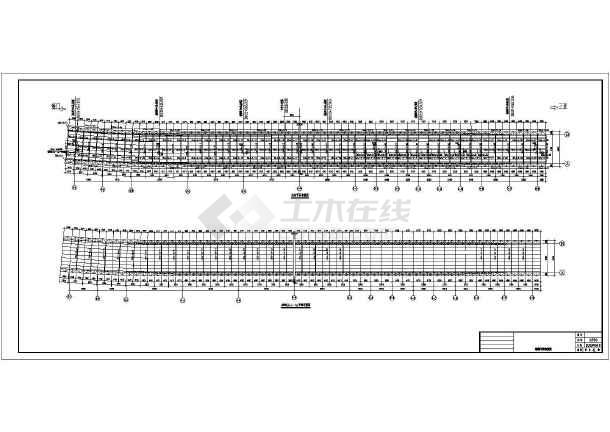

设计效果图(正立面)

正立面实景

钢、钢筋混凝土结构_郑州二手h钢_郑州二手钢结构

室内候车大厅实景1

室内候车大厅实景2

天窗,结构简洁

从2007年年底,去北京参加项目启动会到现在,已经过去了4年半的时间了,大型火车站的设计周期比较长,施工周期则更长,少的3年,多的5-6年。相比于一半的地方政府主导的公建项目,大型火车站的项目设计全盘由国家铁道部把关,所以其设计全过程有不少独到之处。

大型火车站的设计具有半垄断性质,国内能够参与火车站类项目设计的设计院其实就那么几家,大部分是铁X院或其联合体,对于施工来说,也基本就是中铁的总包。能够得到钢结构分包的,也基本是国内有名有号的大型国企或民营企业郑州二手钢结构,比如这个火车站就是沪宁钢机做的钢结构分包,大型的钢构单位往往经验成熟老道,设计想到的他们给解决,设计想不到的他们提醒并解决,确实给设计院省了不少麻烦事。

说下钢结构设计部分的一些要点(特点)。

1 设计周期。在一般项目设计周期无限压榨的今日,铁路项目的设计仿佛是一股清流,仍然按照正常的节奏进行稳步推进。虽然我记得17年启动会时,地方ZF大放厥词说要19年十一竣工给国庆献礼,但实际的建设进度还是要符合一般运作规律的。所以这个项目的设计周期从头到尾,其实有持续了一年多的时间。

2 体量大。这个站房长482米,宽度228m,体量大就意为着工作量,再加上立面的一些设计细节郑州二手钢结构,所以设计工作量还是很大的,虽然这样,这个项目90%以上的设计工作还是我自已一个人完成的,懂得都懂。

3 设计修改。痛苦的回忆,铁路项目有个禁忌(河北某火车站屋盖漏雨),就是屋盖上方不允许有内天沟的存在,所以软磨硬泡,我这个超大的结构模型愣是从头到尾建模了至少三次,所以参数化建模是很重要的。

4 设计审查。外审至少两步,先给铁X院进行一轮最重要的外审,然后会去北京开大会,进行第二轮的把关,如果任何一关有问题,打回去修改重来。这两步外审的老师都是老法师,尤其是部里的,想蒙混过关是不可能的,这么多年这么多大型的火车站都是他们审的,大到整个体系,小到构件设计,他们都给你安排的明明白白,你能做的只有一件事,祈祷。

5 屋盖设计关注点。一是天窗的设计,大部分结构下方有吊顶,只有天窗结构要外露,务必要使得天窗位置的结构简洁;二是室内大柱子,要干净大方;三是正立面造型语言的结构还原度,要力求完美还原度。如果这三点都能做到,并且还能有点创新,那就已经很优秀了,相对于创新,火车站项目更加关注的是安全、节约、稳定。屋盖主体的主结构一般都用的大型空间管桁架,特点明确:跨度大,有规律。

6 用钢量。有很多内部的数据统计支持,这里放个数据,不考虑柱子的前提下,屋盖用钢量在100公斤每平以内,合格。否则优化,或者有足够的结构逻辑支撑并说服部里的审图老师。

一些结构的细节我就不做多介绍了,最后放张钢结构的三维模型,爱过。

钢结构三维线模
