1、施工工艺:幕墙安装施工顺序:测量放样→安装L型转接件→安装铝柱→安装铝梁→安装避雷装置→安装玻璃→安装横(竖)扣盖板→注胶、清理立面
2.工艺方法:
(1)测量放样:根据结构审查时做的放样标记,根据预埋件的十字中心线,确定安装基准线钢结构玻璃幕墙施工方案,包括龙骨放样基准、幕墙各部位的水平标高线,以确定不同部位幕墙的三个方向的基准。

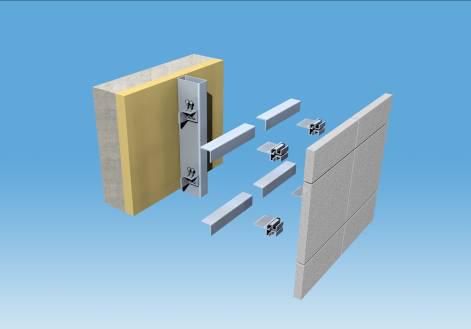

(2)L型转接件安装:根据预埋件布置标记,用M16螺栓将L型转接件角码固定于预埋件上,转接件角码中心线垂直偏差应小于2mm,水平偏差应小于2mm。
L型转换角钢码与立柱接触边应垂直于幕墙水平面线并保持水平,不应因预埋板倾斜而发生倾斜。此时应在角钢码与预埋钢板面之间填充钢板或圆钢筋进行支撑,并进行满焊。

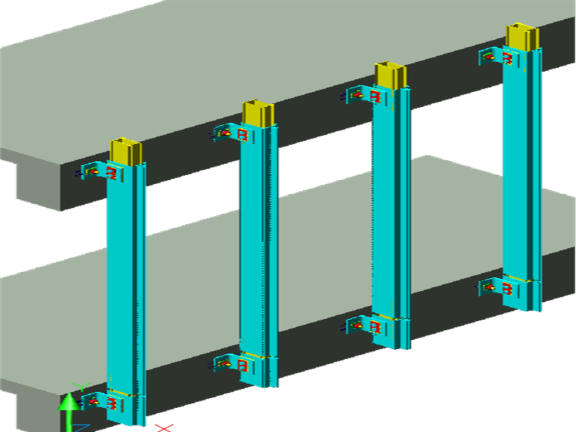

(3)安装垂直铝柱:
①幕墙竖向铝柱的安装是从结构底部向顶部安装,首先要根据施工图检查主梁的尺寸(长度)、加工孔位(L型转角钢码安装孔)是否正确;
②.用两根M12mm*140mm不锈钢螺栓将垂直铝柱固定在转接角钢码上,用2mm厚尼龙垫片隔离角钢码与铝柱,在螺栓两端与转接角钢码接触部分各加2mm厚圆形垫片。
③、调整固定:根据网格尺寸及测放线标记,利用转接器上的腰型孔对立柱进行三维调整,控制钢丝的水平和垂直度;
④.竖向铝柱之间采用铝嵌件连接,嵌件通过固定连接角的不锈钢螺栓与铝柱上端连接,两柱竖向接缝应符合设计要求,且不应小于20mm,嵌件长度不应小于420mm。
⑤.偏差要求:立柱安装的垂直度应小于2mm。
⑥、调整完毕后,加固螺栓,并拧紧所有螺栓。
⑦.对各锚固点进行隐蔽工程验收,并做好记录。
(4)安装铝梁:
①.根据图纸要求的水平划分及土建部门提供的标高线,在垂直柱上画线,确定连接铝件的位置。
②用M5*35mm不锈钢自攻螺钉将连接铝件固定于铝柱相应位置,注意梁、柱接头处应符合设计要求(加2mm厚橡胶垫),梁、柱平面应一致,表面误差不超过0.5mm。
③.选择适当长度的横梁,用M6*25mm不锈钢自攻螺钉将其固定于连接铝件上。横梁安装应从下往上,安装一层后应检查调整,并及时紧固螺栓。
④.横梁的上下表面应与立柱正面成直角,严禁向下倾斜,若出现这种情况,应采用自攻螺钉将角铝块直接固定在立柱上,以增强横梁的抗扭矩能力。
⑤.柱与柱之间、柱与梁之间的缝隙采用耐候密封胶密封。
(5)防雷节点安装:
①.按图纸要求选材钢结构玻璃幕墙施工方案,建议采用直径ф12mm的镀锌圆钢,厚度1mm的不锈钢避雷器。
②.镀锌圆钢应与水平、垂直主体结构预留的防雷点搭接,双面焊接长度不小于80mm。
③.每隔三层应加设一圈横向封闭避雷针,并与各预埋件搭接;
④.主转角与垂直避雷针相交处搭接采用直径ф12mm镀锌圆钢;
⑤.首层垂直避雷针与主体结构接地扁铁搭接,搭接长度80mm双面焊接。
⑥.铝柱与钢柱连接处及各柱垂直接头的伸缩缝处均采用不锈钢避雷器。
(6)层间防火安装:
①.根据现场结构与玻镁板背面的实际距离,切割镀锌铁皮;
②.根据现场结构实际情况确定防火层高度,以梁上端为基准弹出安装镀锌铁皮的水平线;
③.将切割好的镀锌铁片的另一面直接用铆钉固定在玻璃背面的玻镁板上;
④.根据现场实际间隙将防火岩棉裁剪并平铺在镀锌铁皮上;
⑤.用防火密封胶将防火棉接缝、结构面及玻镁板背面密封。
(7)安装玻璃板:
①.按图号将玻璃板送至安装所需的层位和区域,检查玻璃板的质量、尺寸、规格是否符合设计要求;
②.按设计要求将玻璃垫块放置在横梁相应位置;选择相应的胶条,装入型材凹槽内(玻璃内侧接触部位);
③.用空心吸盘将玻璃面板移至安装位置,然后将玻璃面板由上而下轻轻放置在玻璃垫上,使面板左右中心线与网格中心线一致;
④.用临时压板压住玻璃,防止倾斜、掉落,调整玻璃板左右位置(注意玻璃边挡块与室内铝框的关系,四边要平整);
⑤.调整完成后,用M5*20mm六角螺栓将贴有胶条的压板固定在横梁上;
⑥.按设计图安装幕墙的开窗,并遵守窗安装的有关标准;玻璃板安装应从下往上,每层楼安装应从上往下。
(8)扣盖安装:
①.选择相应规格、长度的内、外扣盖进行编号;
②.将内、外扣盖自上而下挂入压板齿槽内;由于无框玻璃安装工序较长、体积较大、重量较大,施工时一般采用机械化施工方法,即在叉车上安装电动真空吸盘将玻璃吸入就位,操作人员站在玻璃上端两侧搭建的脚手架上用夹紧装置将玻璃上端固定。每片玻璃之间缝隙用硅胶填塞。
