优质高效的电力将为苏里乡发展点亮新希望。

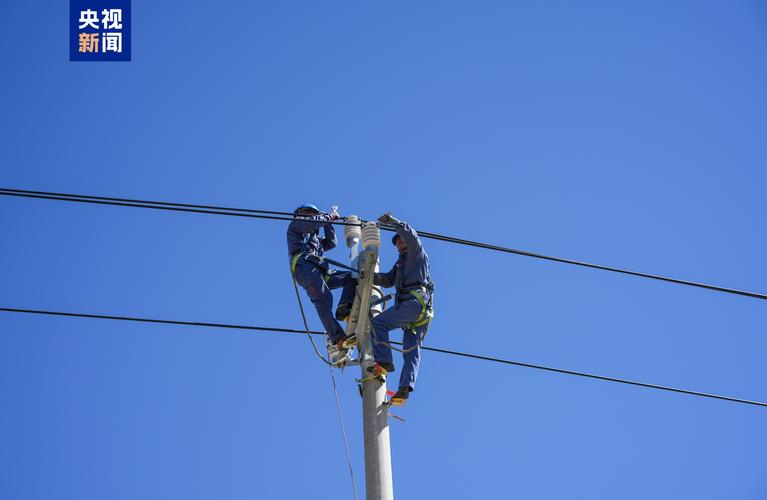

苏里乡位于祁连山国家公园腹地,此地距离天峻县城 260 多公里,它是青海省西部唯一一个大电网尚未覆盖的乡。当地的海拔比较高,牧民们居住得较为分散,并且远离电网负荷中心。从 2015 年开始,一直都是通过集中式光伏来供电。由于供电不稳定,时常会出现停电以及电压不稳等情况,这对牧民群众的生产生活产生了影响。

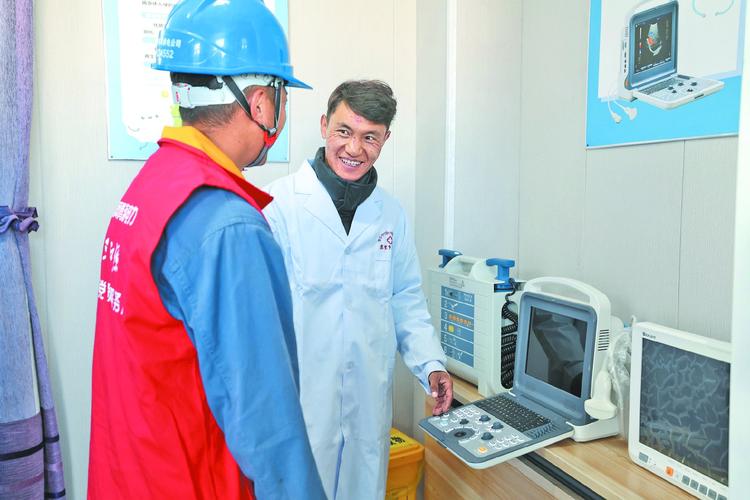

之前,我们卫生院配备了制氧机等设备,也配备了呼吸机等设备。然而,由于光伏电带不动这些设备,所以它们都成了摆设。天峻县苏里乡卫生院医生尕藏尖措感慨地说,现在通电了,这些设备就可以正常使用了。
青海海西苏里乡通大网电,这只是国网青海电力实施大电网未覆盖乡通电工程海北网架钢结构,从而惠及偏远农牧民群众的一个代表例子。国网青海电力把大电网延伸到“最后一公里”,把“民之所盼”转化为“心之所向”。该电力公司持续推进电网建设规划以及农牧区网架的优化升级,把大电网未覆盖乡通电当作新时代服务青海经济社会高质量发展的实际行动。“青海省最后 3.98 万无电人口”都用上电之后,在“十三五”这段时间里,借助电网延伸这种方式,先后为 12 个乡以及其周边的村落接通了大网电。
2023 年起,青海省有 10 个大电网未覆盖乡,其中包括海西苏里乡。国网青海电力增强了大电网未覆盖乡通电工程的建设力度,开始建设海西苏里 35 千伏输变电工程以及玉树吉尼赛 110 千伏输变电工程等大电网延伸通电工程。
必须将工程优质高效地建设好、管理好。

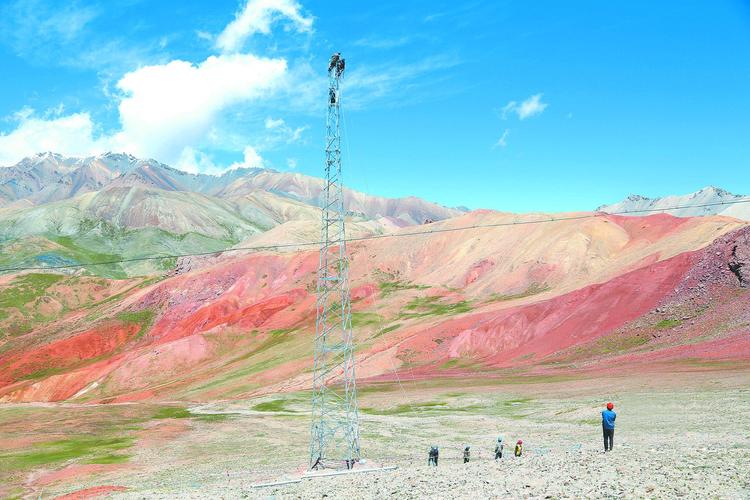

去年 10 月底,总投资达 5021.3 万元的苏里 35 千伏输变电工程开始建设。该工程起始于海北州央隆乡,终点是海西州苏里乡。它自北往南跨越了夏格尔雪山、苏里草原以及疏勒河湿地。在沿线,生态环境较为脆弱,这使得施工建设面临着极大的难度。工程建设施工历时 11 个月,提前一个月竣工投产。期间,共架设铁塔 132 基,铺设 35 千伏线路 40 余公里,新建 35 千伏变电站 1 座。同期还建成了覆盖乡域的 10 千伏线路 7 公里,从而彻底解决了当地群众的用电问题。
通电当天,苏里乡的各族群众都身着节日盛装。他们载歌载舞,欢庆通电的时刻。苏里乡豆库尔村的党支部书记进保海北网架钢结构,眼中满是热泪。他说:“我们的祖辈都是放牧人,牛羊在何处,家就在何处。我们不愿意离开苏里,也不想离开。这里有着最好的风景,有疏勒河、哈拉湖、团结峰。如今通了大网电,我们一定要守在家乡,把家乡建设好。”他表明,以后要带领着村民们将民宿搞起来,要让旅游发展起来,还要把特色畜牧业推动起来,这样的话,日子肯定会越来越红火。
2024 年,青海省在民生领域的电网建设投资为 2.6 亿元。玉果二回、玉树 4 乡大电网延伸通电等 348 项电网工程正全力推进。今年年底,果洛第二回 330 千伏输变电工程将提前建成并投运,青海偏远地区的网架结构将进一步得到优化。
