装配式建筑住宅小区吊篮施工方案的选择与应用

   日期:2024-11-03     来源:网络整理    作者:佚名    浏览:275
核心提示:某装配式建筑住宅小区建筑面积为142 656 ㎡,项目中共计有9栋装配式钢结构住宅,地下3层,地上13~随着社会的发展,建筑物多元化和外貌的多样性,钢结构装配式在住宅工程中也逐渐推广应用,电动吊篮的安装方式也是随结构工程逐步调整适应,结合工程的特点提出了3种非常规安装方式,适应了工程发展方向。

某装配式住宅小区建筑面积142656平方米。项目共有9栋装配式钢结构住宅,地下3层,地上13~16层。建筑高度60m。结构体系为钢管混凝土柱-抗屈曲钢板墙体系,屋面形式包括混凝土屋面和钢花框架梁。花框梁距屋顶的高度为3850毫米。花框梁可以采用多种布置方式。建筑外立面由铝板、玻璃、石材组成半单元式预制幕墙。幕墙面积约7万平方米。外幕墙施工采用电动吊篮作为工作面。使用吊篮的主要工作内容是龙骨焊接、保温材料安装、板材安装和密封材料施工。

1 方案选择

该项目屋面情况复杂,包括混凝土屋面和钢桁架花桁架梁屋面。屋顶和花桁梁均由幕墙围合,形式复杂。

吊篮的安装方式为后钢支架+前钢支架+横梁+配重,在工程项目中无法完全应用。吊篮的支撑需要根据工程条件重新研究和讨论。根据项目结构形式和节点施工工期,选择了以下三种吊篮支撑方案:高钢支架吊篮支撑、全铺脚手板+普通吊篮、悬臂夹吊篮。经过计算验证,不同的形式适用于不同的部位,充分发挥了各种安装形式的优点。

2 解决方案分析

2.1高钢支架吊篮支撑

适用范围为顶部无花框梁,外部需安装封闭式幕墙。安装原理与传统吊篮相同。后支架竖立高度为3.5 m。前支架直接架设在屋顶周围的钢梁上。吊篮横梁用卡扣固定在钢结构上,防止移动。后支架在穿过钢丝绳之前放置。两个加高后支架设有两个交叉加强点,并采用50号角钢交叉焊接在一起,增加吊篮后支架的稳定性。配重根据项目需要和制造商的说明由预制混凝土块(40 块)制成。具体形式如图1至图3所示。

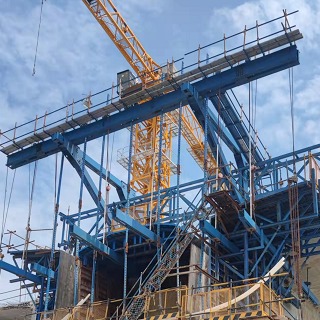

图1 高钢支架吊篮安装示意图

图2 前钢支架钢结构连接

图3 后钢支架加固图

方案优点:该方案适用性强,适用于所有围护结构高度高于产品说明书规定的支腿调节高度的场所。支撑技术成熟,采用结构钢梁作为前支点,减少钢支架用量。

住宅楼钢结构_钢结构住宅技术规程_钢结构住宅系统

该方案缺点:所有后钢支架均需厂家定制加工,且两后钢支架之间的加固需现场制作安装,影响整体安装进度。

2.2 全落地脚手架+普通吊篮

适用范围为顶部花架梁。安装原理是:在花架梁上盖上脚手架板,并在脚手架板上设置传统的吊篮。根据吊篮的选择和吊篮的布置,校核结构花架梁的受力。根据计算选择指定厚度的脚手架板。所有脚手架板均采用钢丝连接为一体,并用钢筋锁紧固定在花架梁上,确保不移位。脚手架板上不允许有悬挑板和探针板。钢结构中边梁上安装双层安全网。具体形式如图4~图5所示。

图4 三维模型计算

图5 吊篮安装示意图

该方案优点:该方案适用于钢结构花格梁部位,传统架设,技术成熟,施工方便,市场供应量大。

该方案的缺点:钢结构花格梁需用脚手架板覆盖钢结构住宅系统,屋顶使用大量木材,增加了人力、物力的投入,增加了消防管理工作的难度;吊篮、配重、脚手架板的整体载荷较大。需要重新计算结构受力荷载;花架梁的装饰需要在吊篮全部拆除后才能拆除,且施工过程不能穿插,对工期有一定影响。

2.3 悬臂夹吊篮

适用范围为顶部有花框梁,外部需安装封闭式幕墙。安装原理:取消吊篮前后钢支架,将横梁直接固定在钢结构花架梁上,前支点固定在钢结构边梁上,后钢支架固定在花上框架梁。固定方式为双向U型卡环。固定,卡扣顶部用80×5角钢双螺母压紧,防止后固定点移位。所有吊篮前后臂间距为4.7m,增加了吊篮的整体稳定性。具体结构如图6至图7所示。

图6 悬臂夹吊篮安装示意图

钢结构住宅技术规程_钢结构住宅系统_住宅楼钢结构

图7 卡箍固定

方案优点:该方案适用于钢结构花格梁的部位。适用性强,减少支腿和配重的使用,充分利用原有结构承受吊篮受力,更安全可靠,安装连接方便,不影响下一步行驶。施工过程中,吊篮移动方便、快捷。

该方案缺点:定点位置钢梁装饰受到一定影响,需要拆除后才能施工。

3 控制措施

电动吊篮施工用电接入分包单位二次配电箱,配电箱及配电系统严格按照临时用电施工方案执行。

吊篮安装方案按照厂家提供的说明书进行安装。非标件按节点安装。安装完成后统一检查,确保各部件安装到位、固定牢固。

每个吊篮均需配备防雷接地。与钢构件连接时,固定吊篮的U型卡环与钢梁必须用防雷编织铜线可靠连接。

钢结构住宅技术规程_钢结构住宅系统_住宅楼钢结构

安装完成后,需进行通电检查,检查电气系统是否运行正常,各按钮是否正常开启。

安装完成后,各参与施工单位将对吊篮进行专项检查验收,经特种设备检验部门验收合格后方可投入使用。

使用过程中定期检查吊篮。检查内容包括:钢丝绳、各部件的紧固情况、安全绳、安全锁、配重、悬臂机构等。如有异常,应及时停止作业并进行纠正,确保作业安全。

4 结论

电动吊篮是建筑幕墙高空作业的重要设备。随着社会的发展钢结构住宅系统,建筑的多样化和外观的多样化,装配式钢结构在住宅工程中逐渐得到推广和应用。电动吊篮的安装方式也逐渐适应了结构工程。根据项目的特点,3 这种非常规的安装方式适应了项目的发展方向。吊篮的安装方法需要与时俱进,及时改进,最大限度地利用结构应力,减少材料和人工投入,提高施工效率,提高安全吊篮的安全系数,可以提供类似工程项目的参考意见。

摘自2022年6月《建筑工人》刘家军、邢辉、王安乐、崔勇、周宇、王亚洲
