施工脚手架的分类包含以下几种:一是综合脚手架;二是室内装修脚手架;三是其他脚手架。
综合脚手架涵盖结构(包含砌体)以及外装修施工阶段的脚手架。它不包含设备安装专用的脚手架,同时也不包含安全文明施工费当中的防护架和防护网。
室内装修脚手架,当层高为 3.6m 及以上时,执行层高 4.5m 以内的内墙装修、吊顶装修、天棚装修脚手架定额子目;若层高大于 4.5m,超出 4.5m 的部分执行 4.5m 以上每增 1m 的相应定额子目,不足 1m 按 1m 计算。3.6m 以下的定额已将其考虑在内,无需再列支费用。
定额装饰工程章节中已经综合了在层高 3.6m 以下的情况所使用的简易脚手架。如果层高超过了 3.6m,那么就需要按照定额册说明去执行第十七章措施项目中的相应定额子目。
现在一般房屋的层高大约在 2.8m 左右,并且不会超过 3m。普通住宅不需要使用室内脚手架,而室内装修脚手架通常在商业类建筑中使用。普通住宅只需要计算一个综合脚手架,无需计算室内脚手架。

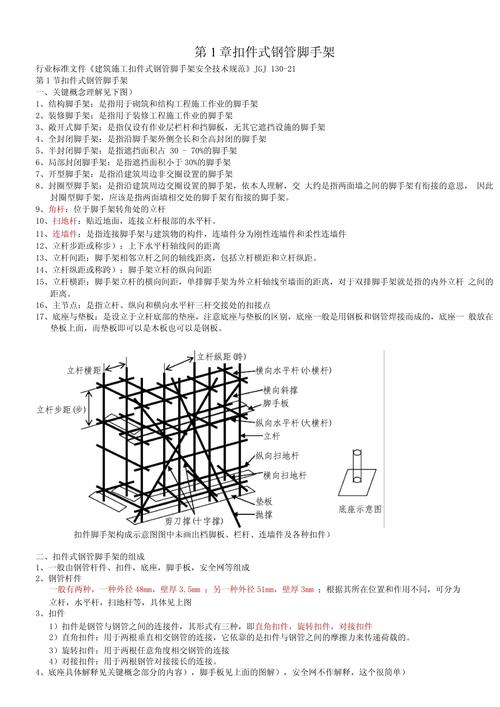

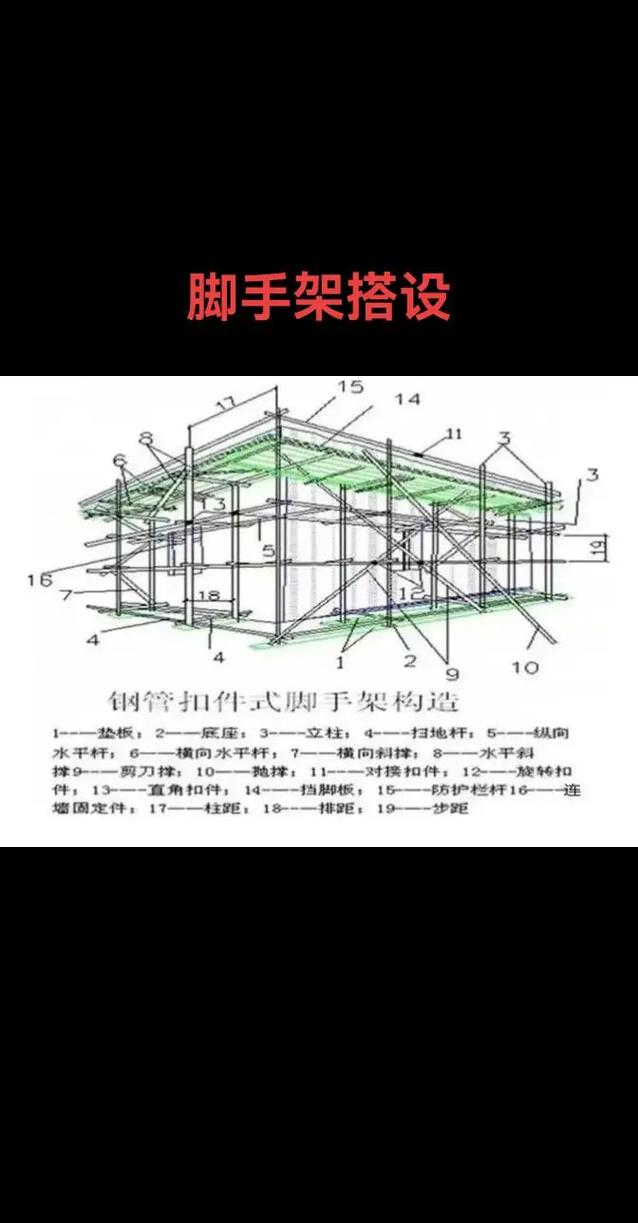

综合脚手架搭设
单层建筑脚手架,例如厂房。当檐高大于 6m 时,超过部分需执行檐高 6m 以上每增 1m 的定额子目,若不足 1m 则按 1m 计算。单层建筑内若带有部分楼层,其面积要并入主体建筑面积内,然后执行单层建筑脚手架的定额子目。加入局部建筑面积后,工程量以建筑面积为准,建筑面积即工程量。
当多层或高层建筑存在局部层高大于 6 米的情况时,需按照其局部结构的水平投影面积来执行每增 1 米的定额子目。并且要先套用多层建筑的定额,之后再套用单层建筑的定额。
有地下室的建筑,其脚手架要分别按照±0.00以下和±0.00以上来执行相应的定额子目;而没有地下室的建筑,其脚手架只需执行±0.00以上的定额子目。对于单独的地下室工程,则执行±0.00以下的定额子目。
单项工程的±0.00 以上部分由两种或两种以上结构类型构成,或者层数存在差异。当没有变形缝时,脚手架依据建筑面积所占比重大的结构类型或者层数来确定,工程量按照单项工程的全部面积以及与之相应的使用工期进行计算。而当有变形缝时,脚手架的工程量需要按照不同的结构类型和层数分别计算建筑面积和使用工期。
单项工程±0.00 以上由多个不同独立部分构成:其一,在无联体项目的情况下,应当依照不同独立部分的结构类型以及层数分别进行计算;其二,当存在联体项目时,联体部分的脚手架需按照整体来计算建筑面积以及使用工期,而联体以上的独立部分则要依据结构类型和层数分别单独计算建筑面积以及相应的使用工期。
通常是以租赁为考虑因素,即便不进行租赁,也需要提取租赁费。
综合脚手架的搭拆是以 100m²为单位按建筑面积来计算的。对于不计算建筑面积的架空层、设备管道层、人防通道等部分,是按照围护结构的水平投影面积进行计算的,并且要并入到相应的主体工程量当中。
脚手架的租赁是按照相应的脚手架搭拆工程量来进行的,并且是以使用工期为依据,以 100m²•天为单位来计算的。

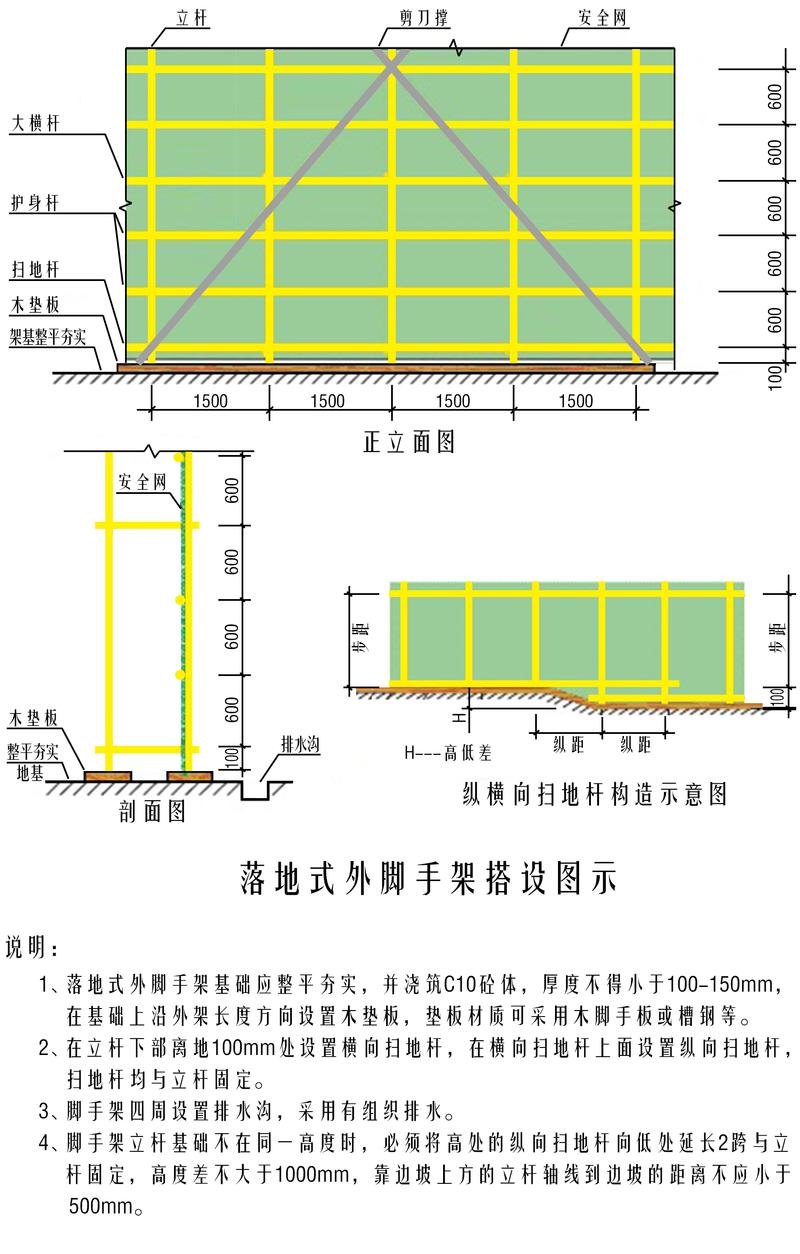

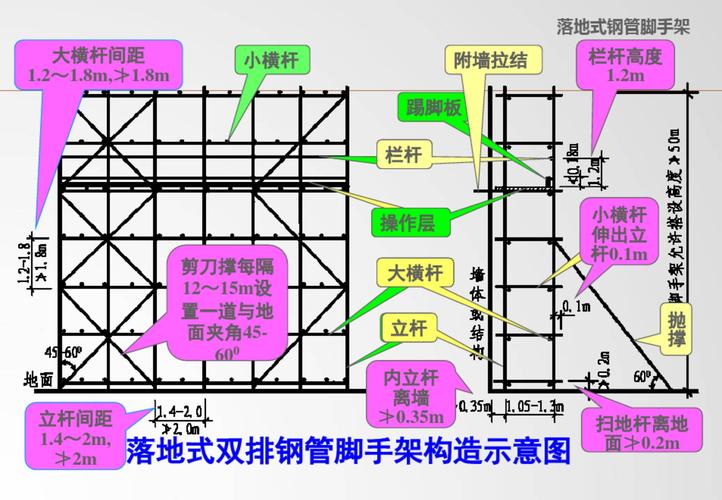

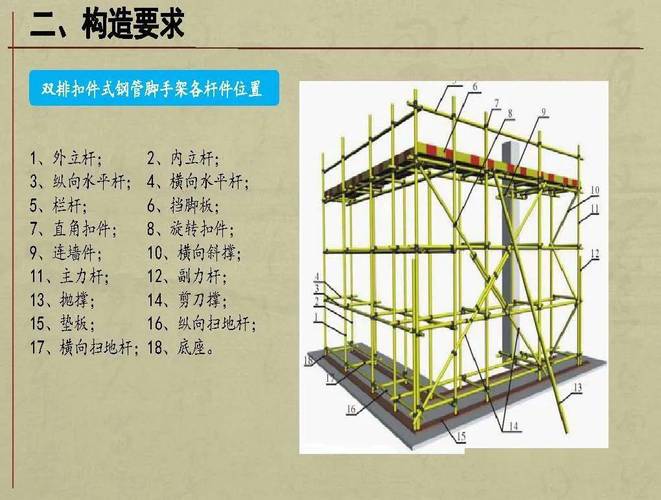

双排脚手架
9、使用工期的计算规定
脚手架的使用工期通常要依据合同工期以及施工方案来进行计算并确定。也就是说,要按照施工方案里特定分项工程的脚手架开始搭设之时起,到全部拆除完毕这段时间所对应的结构工程施工工期和装修工程施工工期来进行计算。
综合脚手架的使用工期,在合同工期未确定之前,可参照《建设工程工期定额》的单项工程定额工期,然后乘以折算系数来执行。当合同工期确定之后,要依据合同工期中单项工程的相应施工工期进行计算并确定。
(三)折算系数:
±0.00 以下有地下室工程时,按照定额工期的 0.5 到 0.8 来执行。同时要扣减土石方、地基基础、室内装修等工程施工所占用的工期。并且该定额工期不计算坑底打基础桩、顶面覆土等单独增加的工期。
±0.00 以上的工程按照±0.00 以上工程定额结构工期的 0.65 到 0.95 来执行。
现浇框架楼,其层数在 6 层以下,其中有 3 层,建筑面积为 3086.74m²,并且没有地下室。
现浇框架楼,其规模在 6 层以下且面积在 6000m²以下。总工期为 270 天,其中结构工期是 165 天。经估算,该建筑的结构工期约为 165 乘以 0.7,结果是 116 天。
框架结构在 6 层下进行搭拆脚手架,面积为 100m²。框架结构 6 层下租赁脚手架,单价乘以 116,单位是 100m²,面积为 3086.71m²,30.8674 乘以 727.32 元/100m²等于 22450.48 元。
10、室内装修脚手架子目:
编码 名称 单位 单价
17 至 23 内墙的装修脚手架,在层高 4.5m 以内进行搭拆,每 100m²的费用是 417.5 元,且该脚手架为 3.6 米以上的。
17 - 24 内墙装修使用的脚手架,其高度在 3.6 米以上,层高为 4.5 米以内,现租赁 100 平方米,价格为 3.16 。
17 至 25 层的内墙装修脚手架,若层高在 4.5 米以上,每增加 1 米,搭拆 100 平方米的费用为 130.03 元。
17 至 26 号的内墙装修脚手架,若层高在 4.5 米以上,每增加 1 米进行租赁,每 100 平方米的租赁价格为 0.5 。
17 至 27 吊顶装修所需的脚手架,若层高在 4.5m 以内,搭建和拆除 100m²的费用为 1119.87 元,且该脚手架为 3.6 米以上的。
价格是 5.17
17 至 29 吊顶装修使用的脚手架,若层高在 4.5 米以上,每增加 1 米,搭拆 100 平方米的费用为 434.59 元。
17 至 30 吊顶装修使用的脚手架,若层高在 4.5 米以上,每增加 1 米需租赁 100 平方米,价格为 1.77 元。
17 到 31 天的棚顶装修脚手架(3.6 米以上),在层高 4.5 米以内进行搭拆,每 100 平方米的费用是 720.94 元。
17 至 32 天的棚装修脚手架(3.6 米以上),在层高 4.5 米以内进行租赁,租赁面积为 100 平方米,价格是 3.71 。
17 至 33 天的棚装修脚手架(3.6 米以上),若层高在 4.5 米以上,每增加 1 米就需要进行搭拆,面积为 100 平方米时费用为 262.5 。
17 至 34 天的棚装修脚手架(3.6 米以上),若层高在 4.5 米以上,每增加 1 米就需租赁 100 平方米,价格为 1.06
室内装修工程如果计取了天棚装修脚手架,那么就不再计取内墙装修脚手架。
独立柱装修脚手架,当层高达到或超过 3.6m 时,就需要执行内墙装修脚手架相应的定额子目。
内墙装修脚手架的搭拆按照内墙装修部位的垂直投影面积来计算,每 100m² 为一个计算单位,并且在计算时不扣除门窗、洞口所占的面积。
吊顶装修脚手架的搭拆是以吊顶部分的水平投影面积来进行计算的,每 100m²为一个计算单位。
工程量计算规则
天棚装修脚手架的搭拆按照天棚净空的水平投影面积来进行计算,每 100m²为一个计算单位。并且在计算过程中,不扣除柱所占的面积拆除钢结构定额,不扣除垛所占的面积,也不扣除面积≤0.3m²的洞口所占的面积。
独立柱装修脚手架是按照柱的周长再增加 3.6m,然后乘以装修部位的柱高,以 100m²来进行计算的。
11、其他脚手架:在既有建筑使用。
编码 名称 单位 单价
17 至 35 外墙装修所用的双排脚手架进行搭拆,搭拆的面积为 100m²,费用为 1475.46
17 - 36 外墙装修需使用双排脚手架,现租赁 100m²的脚手架,费用为 14.08 。
外墙装修需要搭建脚手架,其中外吊脚手架的搭拆面积为 100m²,费用为 719.32
17 至 38 外墙装修所用的脚手架为外吊脚手架,现租赁 100m²,价格为 1.31。
17 至 39 外墙装修所用的脚手架电动吊篮面积为 100m²,价格是 1385.7 。
6 17-40 围墙脚手架 10m :68.58
7 17-41 双排脚手架 100m2 1859.48
8 号 17 至 42 的满堂脚手架,其高度在 3.6 米以下的部分,每 100 平方米的费用是 1205.3 。
满堂脚手架高度在 3.6m 以上,每增加 1m,每 100m²的费用是 321.44 元。
外墙装修脚手架是为整体更新改造项目而使用的,既有建筑会采用它拆除钢结构定额,而新建工程则不用。新建工程的外墙装修脚手架在定额说明中已明确包括在综合脚手架内,所以不能重复计算。
围墙不区分高度,需执行围墙脚手架定额子目。对于围墙脚手架,按照砌体部分设计图示的长度,以 10m 为单位进行计算。
双排脚手架按搭设部位的围护结构进行计算,其面积以 100m²为单位。该面积是围护结构外围的垂直投影面积,并且不扣除门窗、洞口所占的面积。
满堂脚手架按照搭设部位的结构水平进行投影,其面积以 100m²来计算。
各项脚手架不包含脚手架底座(垫木)以下的基础加固工作,其费用需单独计算。立杆下面、纵向扫地杆下面以及横向扫地杆下面的基础费用要另外计算,且这些费用包含在措施费当中。
房屋综合脚手架及基础
