温暖工程
跑出“加速度”
一九泰热力一

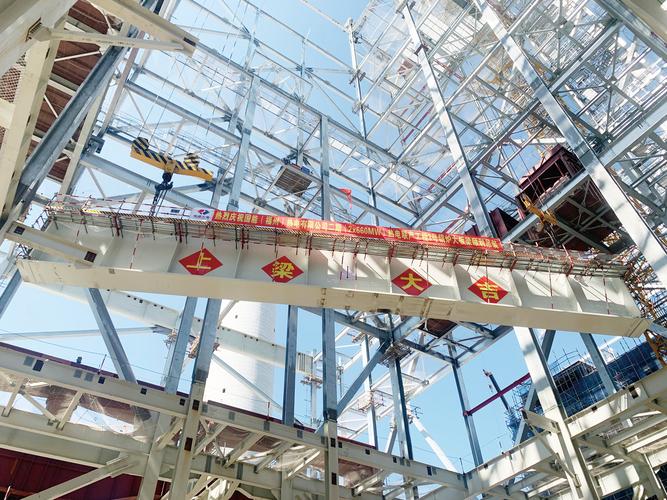

4 月 7 日,在伊金霍洛旗九泰热力公司的“温暖工程”——3×70MW 燃气锅炉项目现场。锅炉房钢结构主体的上方,有一根长 27.5 米的钢梁。这根钢梁徐徐上升,然后平稳地衔接在一起,接着上紧螺丝。伴随着爆竹声和众人的喝彩欢呼声,“上梁”这项工作顺利地完成了。
自项目开工后钢结构燃气锅炉房,九泰热力公司 3×70MW 燃气锅炉项目的全体参建人员一直将“实”字贯穿始终钢结构燃气锅炉房,将“民”字牢记心间。在工作方面,他们齐心协力;在落实方面,他们同步进行。他们严格遵循各项安全生产的法律法规、规章制度以及操作规程,在建设过程中,对操作精度严格把控,绝不放过毫米级的误差。“上梁”顺利完成,这意味着该项目锅炉房的主体结构建设顺利完成。工程取得了阶段性的胜利,整体钢结构的安装进入了新的阶段,从而为项目的后续建设打下了坚实的基础。

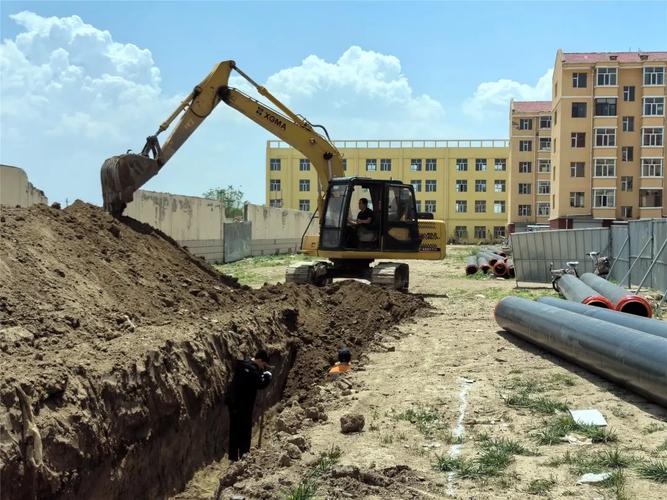

本项目的总投资是 12600 万元,占地面积为 10000 平方米,建筑面积是 3600 平方米。新建的规模是 3 台 70MW 的燃气高温热水锅炉房,还有与之配套的燃气系统、热力系统、烟气系统以及配电系统,以及厂区管网和其他附属设施。预计在 2024 年 9 月底能够完工并交付使用,届时可以满足 420 万平方米的供热负荷需求。项目投入运行后,会在营商环境方面进一步加以优化。它能够解决居民以及公共建筑的采暖问题,尤其能为伊金霍洛旗零碳产业园的供热提供有力的保障,从而为我旗的城市建设和经济发展进一步作出贡献。
