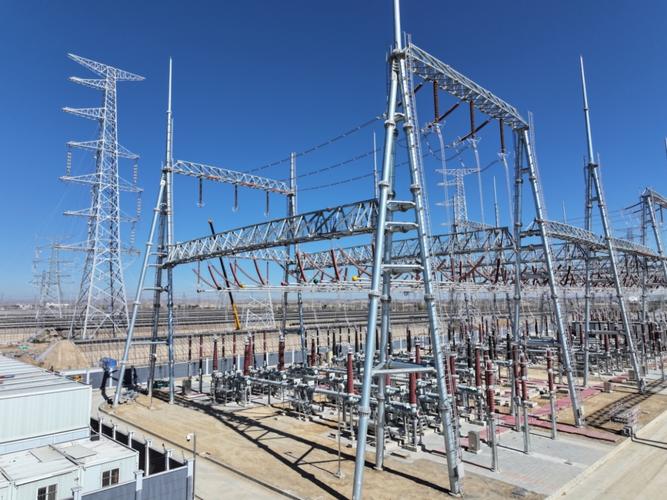

3 月 31 日 23 时 10 分,330 千伏巴托Ⅱ线的 24 小时带电试运行结束了。3 月 30 日,在青海海西地区新建的托素(德令哈)750 千伏变电站及 330 千伏送出工程里。330 千伏巴盐线π接后形成了 330 千伏托盐线,330 千伏巴托Ⅱ线也相继投入运行。这两条线路的投运海西网架钢结构,进一步优化了青海海西地区 330 千伏的电网网架结构。
330 千伏巴盐线在青海海西地区具有重要作用海西网架钢结构,它是新能源发电接入高电压等级电网的通道。为海西地区新能源规模外送提供可靠支撑。

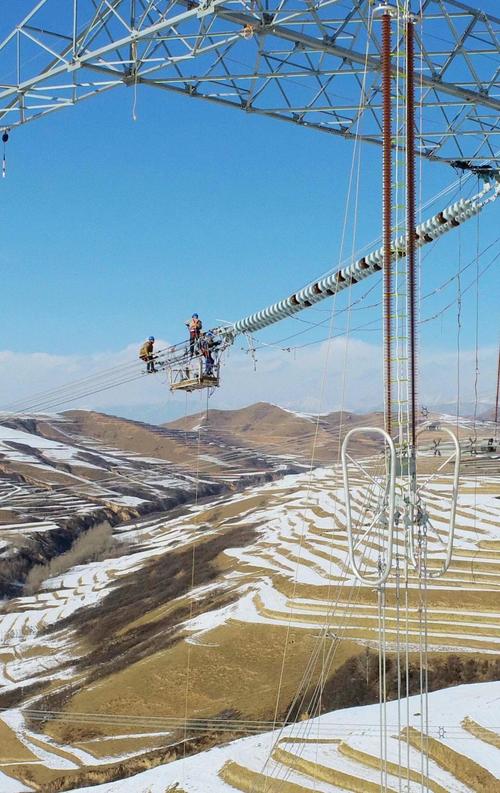

为确保线路能零缺陷投运,我们采用了“人机结合”的验收方式,这种方式较为灵活。因为无人机具有空中拍摄角度多且视野广的优势,所以我们借助这一优势,能够及时发现线路存在的缺陷隐患,并且将其消除,从而提高了验收的效率和准确率。国网青海超高压公司运检部副主任郭培恒如是说道。

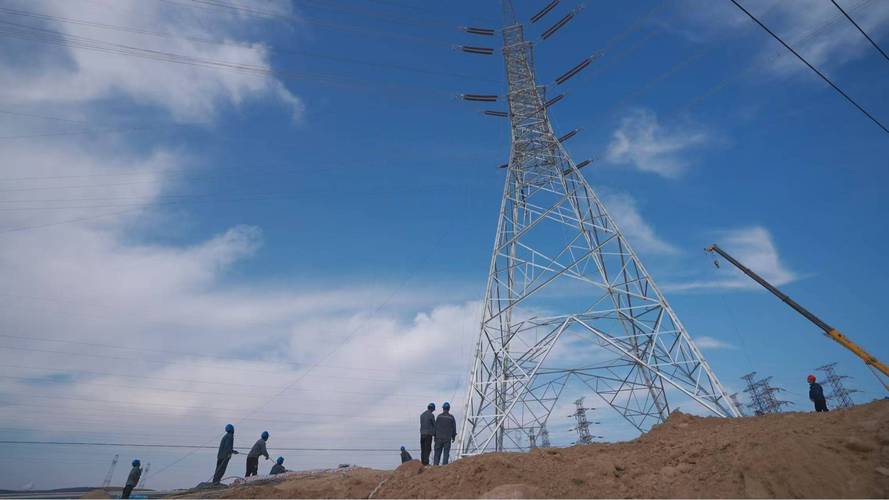

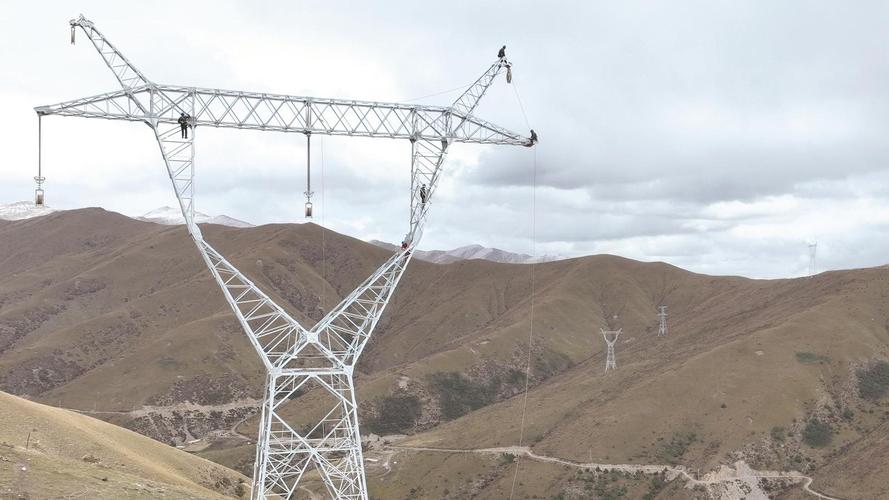

330 千伏托盐线新建杆塔 30 基,330 千伏巴托Ⅱ线新建杆塔 20 基,新建线路全长 19.841 公里,两条线路均处于海西戈壁,这里自然环境恶劣。这样做确保了线路能够“零缺陷”投运。
这样就能为海西地区千万千瓦级新能源基地外送、消纳提供保障,助力青海打造国家清洁能源产业高地。
