越南永新燃煤电厂2号锅炉钢结构顺利安装,中国电力行业先进水平再获突破

   日期:2024-12-29     来源:网络整理    作者:佚名    浏览:219
核心提示:当地时间6月4日7时58分,越南永新燃煤电厂一期项目(以下简称“永新项目”)2号锅炉第一根高15米、重8吨的钢结构被塔吊缓缓吊起并顺利安装就位,标志着该项目2号机组安装工程正式拉开了序幕。

越南

锅炉钢结构吊装_锅炉钢结构设计规范_锅炉钢结构

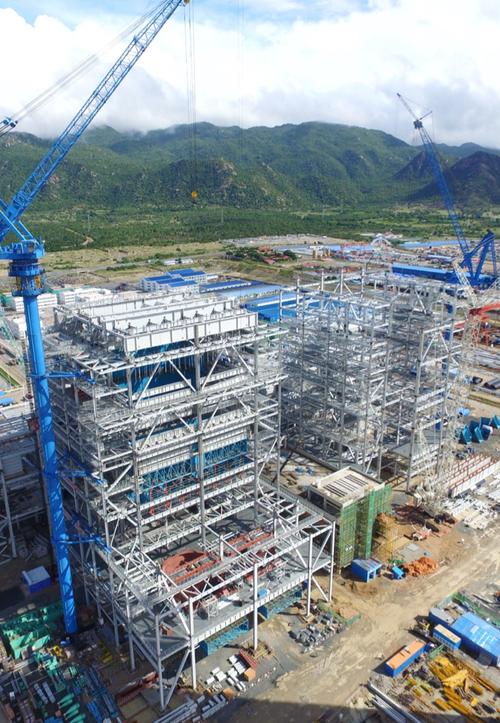

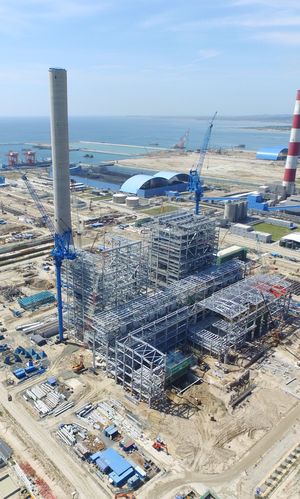

当地时间6月4日7时58分,越南永新燃煤电厂一期工程(以下简称“2号锅炉”)首座15米高、8吨钢结构顺利竣工。龙潭项目”)被塔吊缓缓吊起。启动并成功安装到位,标志着该项目2号机组安装工程正式启动。南方电网国际有限公司党委书记、董事长唐洪建,永新一期电力有限公司副总经理、股东会主席张探之,党委书记黄志秋广东院副总经理乔旭斌、广东热电总经理刘瑞华等亲临现场座谈,见证了2号锅炉钢结构吊装过程。

锅炉钢结构设计规范_锅炉钢结构吊装_锅炉钢结构

唐洪建对项目取得的阶段性成果表示祝贺,并要求各参与方将该项目建设成为代表我国当代电力行业设计、制造、施工、管理最先进水平的电站工程。

自3月16日永新项目启动“百日工作”活动以来,由广东院、广东热电组成的EPC联合体项目部多次召开专题会议锅炉钢结构,制定详细资源计划,密切监控各环节进展情况。过程中出现问题,及时采取措施纠正,确保各项计划顺利实施。

锅炉钢结构设计规范_锅炉钢结构_锅炉钢结构吊装

2号锅炉钢结构吊装是永新项目2016年必须完成的11个里程碑中的第四个,也是“百日作业”活动的重要任务之一。为高标准满足吊装条件锅炉钢结构,EPC联合体项目部提前谋划,周密组织,认真做好吊装前内部质量监督检查、计划执行情况和安全措施落实情况检查等准备工作,确保了吊装前的各项准备工作。锅炉钢结构吊装工作顺利进行。并且比原计划提前了近三个月,赢得了业主的认可。

锅炉钢结构_锅炉钢结构设计规范_锅炉钢结构吊装

Vinh Tan项目位于越南平顺省。建设规模为两台60万千瓦超临界燃煤机组,预计总投资17.55亿美元。 1号机组计划2018年底投产,2019年上半年全厂投产,是目前中国企业在越南最大的投资项目,也是首个越南某中国企业BOT电力项目。该项目由南方电网公司控股,项目主机及辅机设备将全部采用国产设备。

撰稿人:詹俊能,国际公司
