1.适用范围
本工艺适用于建筑跨度不超过8m、抗震设防烈度不超过8度的建筑楼面预制混凝土三T板的安装施工。
2.工艺原理
预制三T板安装施工是将三T板与预制组合梁通过预埋连接件组合在一起,利用专用的提升设备调整楼板的安装位置、标高、水平度,并将三T板固定、连接,最终达到设计要求的施工方法。
3.施工工艺及操作要点
1 流程
施工准备→放样定位→组合梁及预埋件定位验证→吊装定位→微调验证→拆除钢筋槽钢→接缝密封→现浇层施工→防腐处理
2 操作要点
2.1施工准备
1)预制三T板安装专项施工方案已经公司技术负责人和项目总监理工程师批准签字,并对现场安装作业人员进行了培训和安全技术指导。
2)预制好的三T板已通过现场验收,并存放在专用堆放架上。
3)预制三T板下部柱施工已完成,强度已达到支撑结构的要求。
4)预制三T板下部组合梁安装已完成,并核查梁上结构连接件预埋件正确。
5)预制三T板安装所需的操作架已安装到位。
2.2 线路定位
测量人员根据施工图及现场提供的统一的结构轴线、基准高程线,放样各三T板的连接定位线及定位控制线,放样完成后组织线路检查。
2.3 组合梁及埋件定位复核
1)组合梁安装完毕后,应及时复核组合梁所围合的跨度、深度尺寸,确保安装尺寸正确。
2)组合梁预制时,三T板结构连接件预埋件已按设计要求牢固、准确预埋,且校核正确。
3)为调整结构预埋件水平嵌入偏差,施工前应准备2~5mm的校正垫片。
2.4 起吊定位
1)预制好的三T板按施工平面图吊装顺序预先编号,严格按照编号顺序进行吊装。
2)预制三T板吊装前,在三T板上绑上足够长的电缆风绳,方便楼层吊装人员通过拉动电缆风绳来引导三T板在空中调整姿态。
3)由专人将塔吊吊钩固定在三T板专用吊架上,并将吊架吊至三T板顶部。
4)预制好的三T板吊点采用预留吊环预留,预留吊环点要求绳索与构件水平面夹角不小于45°,由专人将专用吊架下的吊扣固定在三T板吊点上。
5)预制三T板吊装应采用慢起、快起、慢降的作业方式。预制三T板吊装区域应配备一名信号员和两名绳索操作工。预制三T板吊装时,塔吊司机在信号员的指挥下,慢慢扶住塔吊。当预制三T板吊离储料架500mm时,先暂停,确保三T板水平,再继续吊装,并迅速运送至预制三T板安装施工层。
6)当预制三T板距楼面约1000mm时,吊装人员即可拉动电缆风绳,用手引导三T板缓慢下降到位。
7)塔吊司机在信号员指挥下,缓慢下降至相应三T板安装位置上方30~50cm处,然后采取措施稳固三T板并缓慢下降到位,控制三T板下方三根肋梁的六个端部与组合梁边部预埋钢牛腿的U型槽对齐。
2.5 微调、校准和审查
1)预制三T板吊装至安装位置时钢结构预埋件技术交底,应按照组合梁上预制三T板的定位线缓慢下放就位。预制三T板就位时,应以梁上的定位轴线、预埋件定位边线为准,确保嵌合紧密,间隙一致,板缝不得错位,防止挤压预埋件。
2)三块T板安装到位后,应及时在同一房间内安装,并根据拼接情况进行精细调整,确保三块T板安装水平、标高准确,符合设计要求。最后用水平尺、钢卷尺对三块T板进行调整,确保接缝宽度、平整度、标高均符合设计要求。

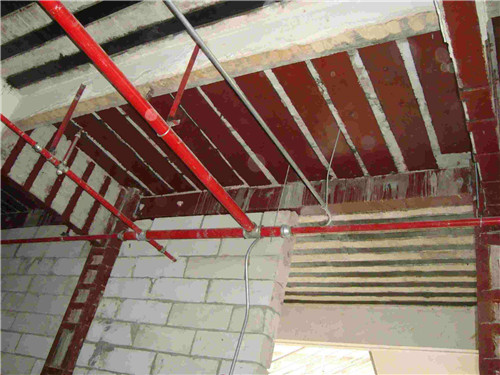

2.6 钢筋槽钢拆除
待整层三T板安装完毕并检查无误后,将临时固定三T板下部的槽钢拆除,送回构件厂重复使用。
2.7 板缝密封
1)工艺流程:接缝基面处理→上层水泥砂浆密封→下层板缝处挂防裂钢丝网→贴遮蔽胶带→刮防裂砂浆→清理。
2)接缝基面处理:清除板缝内的杂质、灰尘等附着物。
3)上层水泥砂浆封层:在密缝处预留V型口,用于水泥砂浆封层,封层要密实,不宜过高。
4)下板缝位置挂防裂钢丝网:将防裂钢丝网铺设于板底紧缝拼接位置的预留槽内,并固定牢固。
5)贴遮蔽胶带:将下层板缝两侧用遮蔽胶带覆盖,保证抗裂砂浆工作线整齐、完美,保证三T板表面不受污染,有利于后期装饰施工。
7)刮涂抗裂砂浆:在遮蔽纸围成的区域内挂涂抗裂砂浆,确保平整密实、覆盖防裂网、均匀清洁。
2.8 现浇层施工
1)工艺流程:预埋水电→现浇层梁、板、楼梯钢筋绑扎→验收→混凝土浇筑→养护
2)水电预埋:预制三T板吊装完毕后,开始进行机电管线及接线盒的预埋施工。预埋管道时不得损坏板面预留钢筋,管道外侧保护层厚度不应小于15mm。
3)绑扎现浇梁、板、楼梯钢筋:按设计图钢筋分布要求绑扎上层组合梁、三T板钢筋。
4)验收:机电管道安装、钢筋绑扎完成后,须经工程监理人员检查验收,方可进行混凝土浇筑。
5)混凝土浇筑:验收合格后,开始浇筑现浇混凝土。浇筑混凝土时,先将三T板表面清理干净、润湿。仔细清理板面钢结构预埋件技术交底,并用加压水管冲洗干净。注意不要让浮浆积聚在压痕处。现浇混凝土浇筑连续进行,一次完成。用平板振动器振捣。尽量使混凝土中的气泡逸出,确保振捣密实。
6)养护:混凝土浇筑后,12小时内应覆盖保湿,养护时间不少于14天,在混凝土强度未达到1.2MPa前,不允许踩踏或在其上安装模板、支架。
2.9 防腐处理
三T板安装完毕后,所有外露的预埋件必须进行防腐处理。防腐措施可以采用刷防锈漆等方式,并必须符合设计要求。刷防腐漆前必须将预埋件焊缝表面的焊渣等杂物清理干净。
