(3)雨、雾、雪、大风天气应停止室外涂装,避免在强烈阳光下施工;
(4)涂漆后4小时内应做好防护措施,避免雨水、灰尘;
(5)风速超过5级时,不得在室外进行喷药作业。
38、装配式混凝土结构建筑施工应制定专项规划,规划内容包括哪些内容?
工程概况、准备依据、进度安排、施工现场布置、预制构件运输及储存、安装与连接施工、绿色施工、安全管理、质量管理、信息管理、应急预案等。
39、预制构件运输根据其特点应采用不同的方式,运输要求有哪些?

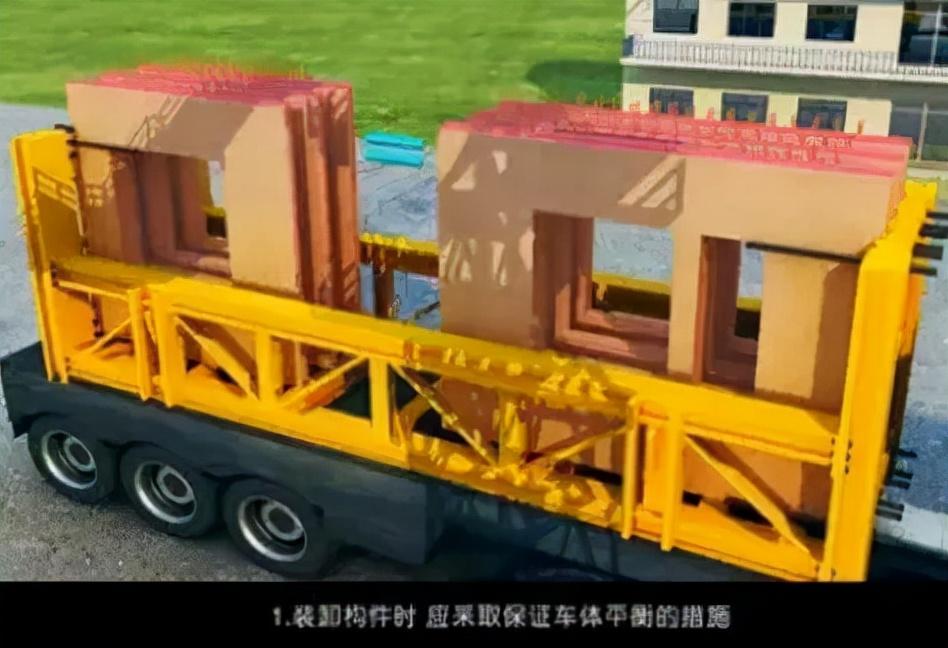

(1)外墙板应垂直运输,外墙面向外;梁、板、楼梯、阳台等应水平运输; (2)采用垂直架运输时,构件与地面倾斜角应大于80°,构件应对称摆放,每侧不超过2层;
(3)采用货架垂直运输时,应采取措施防止构件倾斜,构件之间应加隔离垫块; (4)水平运输时,预制梁、柱堆放层数不宜超过 3 层,板构件堆放层数不宜超过 6 层。
40.预制柱的安装有哪些要求?
(1)柱安装应按照角柱、边柱、中柱的顺序进行,与现浇部位连接的柱应先安装。
(2)预制柱的定位应以轴线和外轮廓线控制,边柱、角柱以外轮廓线为标准。
(3)安装前,应在柱底部安装调平装置,控制柱的安装高度。
(4)预制柱安装就位后,应在两个方向设置可调临时固定支撑,并进行垂直度和扭转调整。
42.预制构件钢筋连接方法有哪些?
预制构件的加固连接可采用钢套管灌浆连接、钢浆锚搭接连接、焊接或螺栓连接、钢筋机械连接等方法。
43、脚手架可分为哪几类?安全等级划分要求有哪些?
脚手架包括工作脚手架和支撑脚手架。工作脚手架包括落地工作脚手架、悬臂脚手架、附着升降脚手架等,统称工作脚手架。支撑及工作平台脚手架包括结构安装支撑脚手架、混凝土施工模板支撑脚手架等,统称支撑脚手架。
注:1.支撑脚手架的高度和载重量若有一项不符合安全等级Ⅱ级条件,则其安全等级应定为
为一级;
2、附着升降脚手架安全等级为一级;
3、竹、木脚手架搭建高度均在现行行业规范的限度内,安全等级均为二级。
44.脚手架的永久荷载和可变荷载有哪些?
脚手架的永久荷载应包括:
(1)脚手架结构的自重;
(2)脚手架、安全网、栏杆等附件的自重。
(3)脚手架所支撑物体的自重;
(4)其他永久荷载。
脚手架的可变荷载应包括:
(1)施工荷载;
(2)风荷载;
(3)其他变动载荷。
45、作业脚手架上设置垂直剪刀撑应遵守哪些规定?
工作脚手架纵向外立面应设置垂直剪刀撑,并应符合下列要求:
(1)每根剪刀撑的宽度宜为4~6跨,且不宜小于6m,不宜大于9m。剪刀撑斜杆与水平面的倾斜角宜为45°~60°。
(2)当架设高度低于24m时,应在架体的两端、角部及中间设置剪刀撑,间隔不大于15m。
支撑宜由下而上连续设置;当设置高度为24m及以上时,应在整个外立面上由下而上连续设置;
(3)悬挑脚手架、附着升降脚手架应在整个外立面上自下而上连续搭设。
46、屋面防水对结构坡度整平、材料坡度整平、檐沟纵坡整平的坡度要求有哪些?混凝土结构层宜采用结构坡度整平,坡度不宜小于3%;采用材料坡度整平时,宜采用质量轻、吸水率低、有一定强度的材料,坡度宜为2%。檐沟纵坡不宜小于1%。
47、屋面卷材防水层铺设顺序、方向应遵循哪些规定?卷材搭接缝应遵循哪些规定?
屋面卷材防水层的铺设顺序及方向应符合下列规定:
(1)施工防水层时,应先处理细部结构,然后从屋面最低标高向上铺设防水层;
(2)安装檐沟时,应顺着檐沟方向铺设卷材,搭接处应顺水流方向;
(3)卷材应与屋脊平行铺设,卷材的上、下层不应垂直铺设。
卷材的搭接应符合下列规定:
(1)与屋脊平行的搭接缝应顺水流方向;
(2)同一层相邻两卷材短边的错开搭接量不应小于500mm;
(3)上、下层卷材长边搭接应错开,且不应小于宽度的1/3;
(4)卷材搭接层应在天沟与屋面交接处采用十字搭接方式搭接,搭接缝应错开;搭接缝应留在屋面和天沟的侧面,不得留在天沟的底部。
48、倒置式屋面保温层与绿色屋顶的基本施工顺序是什么?
倒置式屋顶的基本结构从下至上应由结构层、坡面层、找平层、防水层、保温层、保护层组成。种植平屋顶的基本结构层从下至上包括:基础层、保温层、坡面(坡度)找平层、普通防水层、防根穿刺防水层、保护层、排水(蓄水)层、过滤层、种植土层、植被层。
49、采用外防护、外贴法铺设防水层时应遵循哪些规定?
(1)先铺平面,再铺垂直面,并将接缝搭接。
(2)临时防护墙应用石灰砂浆砌筑,内表面应设置找平层。
(3)卷材从底部向垂直面折叠的部位与永久性防护墙接触处应采用明铺法施工;卷材与临时防护墙或围护结构模板的接触处应临时贴于墙体或模板上,顶部应采用临时固定。 (4)卷材接缝搭接长度,改性沥青卷材应为150mm,合成聚合物卷材应为100mm。
50、轻钢龙骨盖板、板隔墙、吊顶工程的施工工序有哪些?
轻钢龙骨盖板施工工艺流程:放线→安装龙骨→安装机电管线→安装横拉龙骨(必要时)→开门、窗等开口→安装盖板(一侧)→安装填充材料(岩棉)→安装盖板(另一侧)。
板式隔墙施工工艺流程:放线→排板→设置临时方木→配制胶粘剂→安装U型或L型卡(需要时)→安装隔墙板→安装门窗框→安装设备及电气管线→处理板缝。
吊顶工程施工流程:放线→设置龙骨分界线→安装水电管线→安装主龙骨→安装次龙骨→安装盖板→安装压条。
51、装饰面板工程中哪些材料及其性能指标需复检?
(1)室内花岗岩板的放射性、室内人造木板的甲醛释放量;
(2)水泥基胶凝材料的粘结强度;
(3)外墙陶板的吸水率;
(4)严寒、寒冷地区外墙陶板的抗冻性。
52、建筑幕墙的防雷、防火要求有哪些?
建筑幕墙的防火要求
(1)幕墙与各层楼板、隔墙外缘的缝隙应采用不燃材料密封。填充材料可采用岩棉或矿棉,厚度不宜小于100mm,并应满足设计耐火极限要求,在楼层间形成水平防火防烟带。防火层应采用厚度不小于1.5mm的镀锌钢板支撑,不得采用铝板。
(2)防火层不应与玻璃直接接触,面向玻璃面的防火材料应采用装饰材料覆盖。
(3)同一幕墙玻璃单元不宜跨越两个防火分区。
建筑幕墙防雷要求
(1)幕墙金属框架应与主体结构防雷系统可靠连接。
(2)幕墙铝合金立柱,应在不大于10m的范围内设有立柱,用软丝连接上部立柱与下部立柱之间的连接。
(3)主体结构内设有水平均压环的楼层,应将导电路径所对应的立柱的预埋件或固定件用圆钢或扁钢与均压环焊接在一起,形成防雷路径。
53.项目文件的归档有哪些要求?
(1)根据建设程序和工程特点,可分阶段归档,也可在某单元或某分段工程竣工验收合格后再进行归档。
(2)勘察、设计单位应当在完成任务后,将其所建立的有关工程档案送交建设单位,施工、监理单位应当在工程竣工验收前,将其所建立的有关工程档案送交建设单位。
(3)勘察、设计、施工单位对工程文件进行归集归档后,建设单位、监理单位应当按照城建档案管理机构的要求对归档文件的完整性、准确性、系统状态和档案质量进行审查,审查合格后方可移交建设单位。
(4)工程档案应当编制不少于两套,一套由建设单位保管,另一套(原件)交当地城建档案管理机构保管。
54.拆除脚手架应遵守哪些规定?
(1)框架的拆除应自上而下、逐层逐步进行,不应同时进行。
(2)同一楼层的杆件及构件拆除时,应先从外侧拆除,再从内侧拆除。
当杆到位后取出。
(3)工作脚手架的拉杆应与架体同时逐层拆除,不应先拆除拉杆,而应一次拆除一层或几层,再拆除架体。
(4)拆除脚手架时,当架空部分高度超过2步时,应加临时锚固装置。
55、建筑施工安全管理中哪些情形应判定为重大事故隐患?
(一)建筑施工企业未取得安全生产许可证,从事建筑施工活动的;
(二)建设单位主要负责人、项目经理、专职安全生产管理人员未取得安全生产评估证书从事相关工作的;
(三)建筑施工特种作业人员未取得特种作业人员作业资格证方可上岗
(4)风险较高的子项目未编制、审查专项建设规划,或者未按规定要求组织专项建设规划专家审查。
56、重大险工项目专项建设规划主要包括哪些内容?专家审查的主要内容有哪些?
危险和重大工程专项施工计划的主要内容包括:工程概况、准备依据、施工计划、施工工艺、施工安全保障措施、施工管理和人员配备与分工、验收要求、应急处置措施、计算书及有关施工图纸等。
a.专项规划的内容是否完善、可行。
b.专项规划计算书、验算依据及施工图设计是否符合相关标准、规范的要求。
c.专项施工方案是否符合现场实际情况钢结构一级防火要求,是否能保证施工安全。
专家论证结论:专家论证会后应形成论证报告,对专项建设规划是否批准、修改后批准、不予批准形成一致意见,由专家对论证报告负责并签字确认。
57、危险、重大工程的验收人员有哪些?
(1)总承包单位、分包单位的技术负责人或者授权任命的专业技术人员、项目经理、项目技术负责人、专项施工方案编制人员、项目专职安全生产管理人员及相关人员。 (2)监理单位的项目总监理工程师、专业监理工程师。
(3)相关勘察、设计、监测单位的项目技术负责人。
58、建筑工地减少建筑垃圾的原则是什么?企业安全生产成本管理的原则是什么?
建筑工地建筑垃圾减量原则:源头减量、分类管理、就地处置、控制排放。
企业安全生产费用管理的原则:筹集有章可循、支出有据、管理有序、监督有效。
第五章 相关标准
59、工程质量计划应在哪些部位、环节设置质量控制点?
(1)影响工程质量的关键部位、环节;
(2)影响结构安全和功能使用的关键零部件、环节;
(3)采用新技术、新工艺、新材料、新设备的零部件和环节;
(4)隐蔽工程验收。
60.工程质量验收应当包括单位工程、分项工程、分项工程和检查批次的工程质量验收。
有哪些不同的数据?单位工程完工后钢结构一级防火要求,各相关单位都要进行工程竣工验收。验收流程是怎样的?
工程质量验收包括单位工程、分项工程、分项工程和检查批次工程质量验收,并应当遵守以下规定:
(1)应根据施工组织、质量控制和专业验收的需要,按施工量、楼层、施工段划分检查批。
(2)子工程应按工程类型、材料、施工工艺、设备类别进行划分。
(3)子项目应按专业性质、项目所在地进行划分。
(4)单位工程应当是具有独立使用功能的建筑物、构筑物。
单位工程竣工后,各相关单位应当按照以下要求进行工程竣工验收:
(1)勘察单位应当编写勘察工程质量检验报告,按规定程序经批准后报送建设单位;
(2)设计单位应当对施工过程中的设计文件和设计更改进行检查,并应当编写设计工程质量检查报告。
按规定程序批准后报送建设单位;
(3)建设单位自检合格,编制工程竣工报告,按规定程序批准后报建设单位验收;
(4)自检合格后,监理单位应当组织进行工程竣工预验收。预验收合格后,监理单位应当编制工程质量评定报告,按规定程序经批准后报送建设单位;
(5)初步验收合格后,建设单位应组织监理、施工、设计、勘察等有关单位项目负责人进行工程竣工验收。
